一份匠心耕耘,就有一份品质兑现,一份深度思考,就有一分生活感悟
季节在变,匠心不变,冬季的寒意袭来,也未曾动摇,为您建筑新乡理想生活的信念,国信地产一直以实际行动,兑现着“家”的承诺,冬日暖阳,传递温暖“家”音,一砖一瓦用心打磨,经过时间的精雕细琢,未来家的模样正在一点点清晰呈现,下面为您呈上国信非常国际十二月工程进度,一起来领略家的蜕变。
国信非常国际的工程进度,不但彰显了国信地产34年的品牌房企的硬实力,更体现了一个房企的责任心,对产品的信心,给业主吃下了一颗定心丸。
国信非常国际·工程进度
从晨光熹微至落日余晖,辛勤的建筑工人们,在火热的工地一线奋战着,以匠心打磨,让时光凝固,国信非常国际从一张蓝图到一栋栋理想建筑,始终坚持以精工细节筑就精品,追求先进,不断超越。

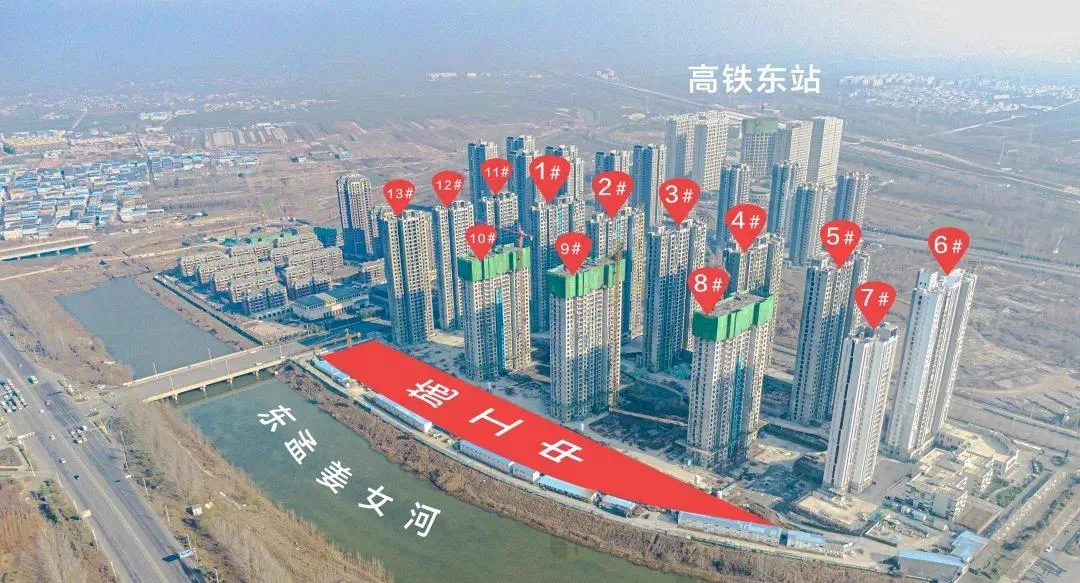

目前,1#、2#、3#、4#、5#、6#、7#、11#、12#、13#已经顺利完成封顶任务。此刻的封顶,标志着项目建设踏入新的里程碑,所有的听说,都比不上眼见为实。
1#楼内、外粉施工完成;2#楼外墙保温施工;2#楼南侧会所钢结构施工;3#楼外墙保温、外窗、地暖、消防施工;4#楼外墙保温完、外窗、电梯施工;5#楼外墙保温、外窗、消防施工;6#楼外墙真石漆施工;7#楼外墙真石漆施工。

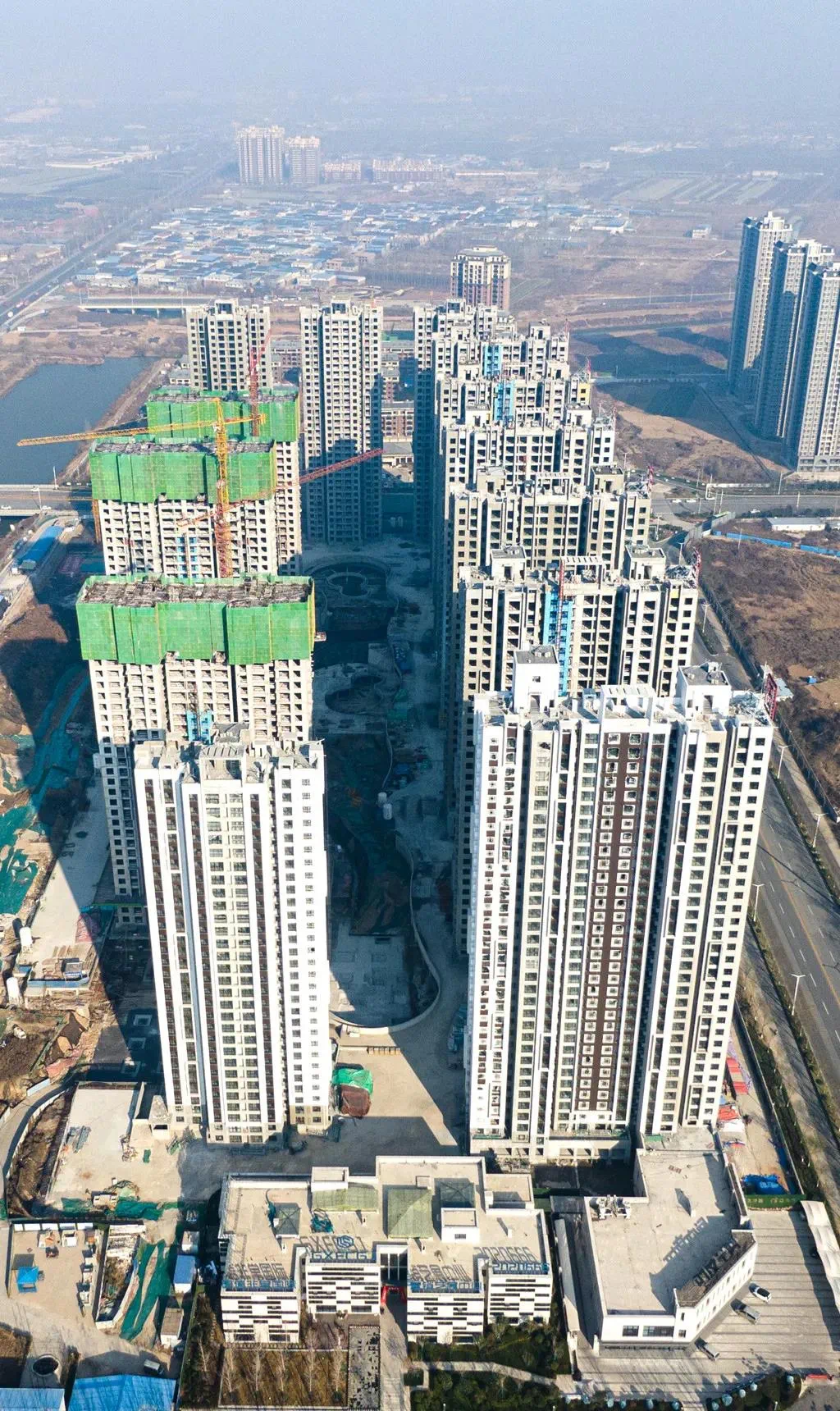

8#主体施工至31层;9#楼主体施工至32层;10#楼主体施工至29层。
11#楼内、外粉施工完成;12#楼消防施工;13#楼外墙保温、外窗、地暖、电梯、消防施工;14#楼基础施工。(现在环保管控新乡市工地全部停工)
您对新家的期待,我们都有温情记录,日复一日的坚守,执着于每一个施工细节,始终以实力筑细节,以匠心致初心,未来理想的家初具规模所有的用心,都会被看见,所有的美好,都值得期待,国信非常国际,匠心雕琢每一个细节,只为给予你更美好的家
