岁月鎏金,万景交替秋韵初起之时美好家音悄然临近新乡建业各项目工程进度,即刻呈现 每一次播报,只为让您离家更近一步,用一步一个脚印的严谨,呵护每一颗期待的心,匠心雕琢,悉心打造,将至高品质体现在每一个细节中,给您一个尊贵的温暖之家。 我们共同的家——新乡建业·世和府/联盟新城四期/春天里/花园里工程进

岁月鎏金,万景交替秋韵初起之时美好家音悄然临近新乡建业各项目工程进度,即刻呈现

每一次播报,只为让您离家更近一步,用一步一个脚印的严谨,呵护每一颗期待的心,匠心雕琢,悉心打造,将至高品质体现在每一个细节中,给您一个尊贵的温暖之家。

我们共同的家——新乡建业·世和府/联盟新城四期/春天里/花园里工程进度现已进入到一个全新的阶段,我们将精细施工、严格控制质量,为您呈现未来幸福的模样。

现将各楼栋施工进度给你做详细告知!

建业·世和府

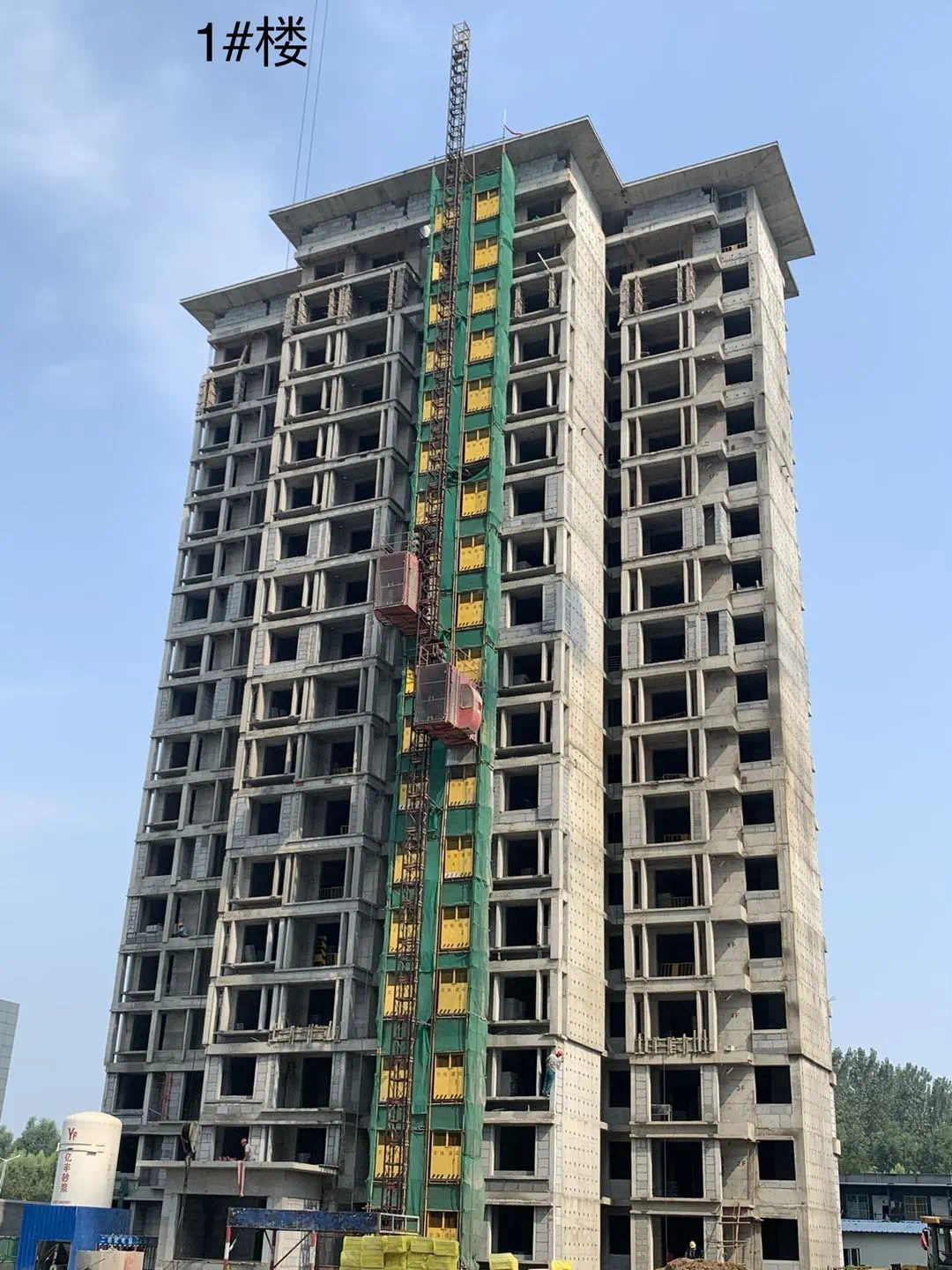

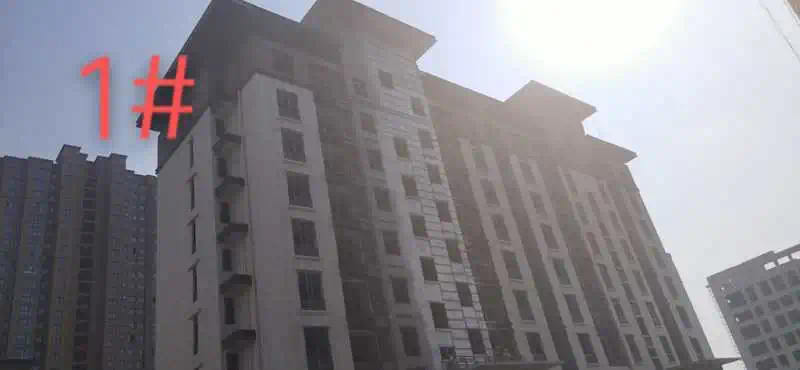

1#楼

二次结构施工

2#楼

二次结构施工

3#楼

二次结构施工

5#楼

二次结构施工

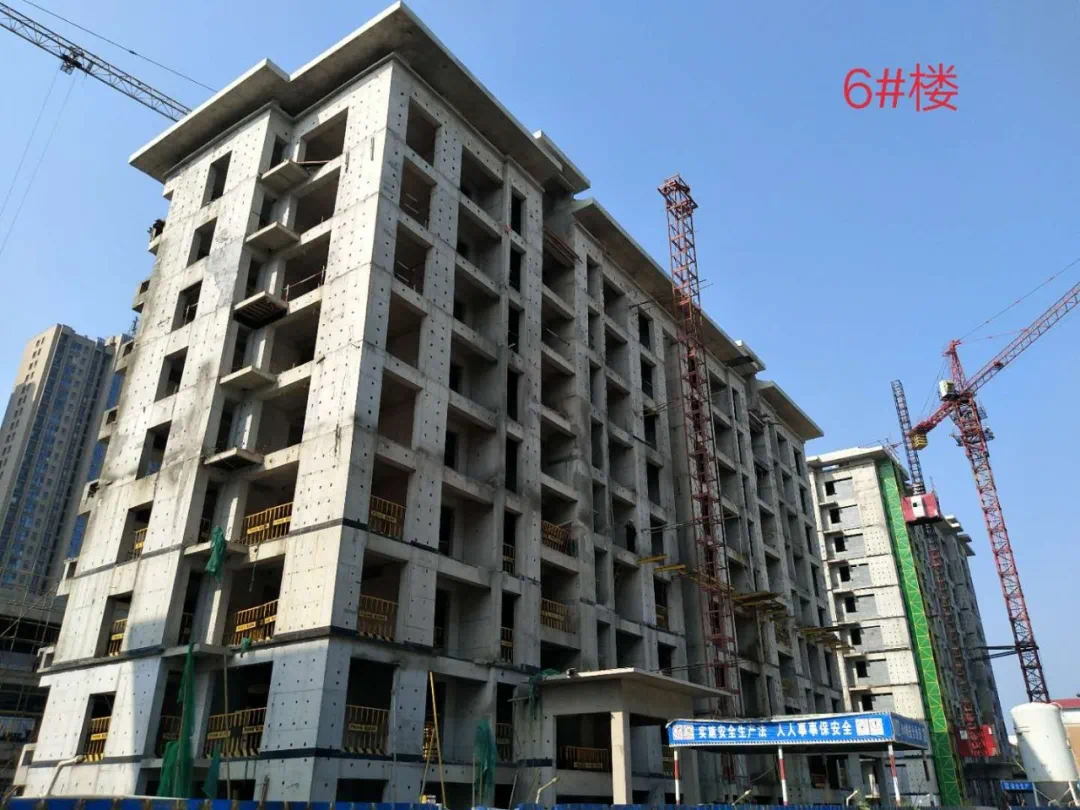

6#楼

二次结构施工

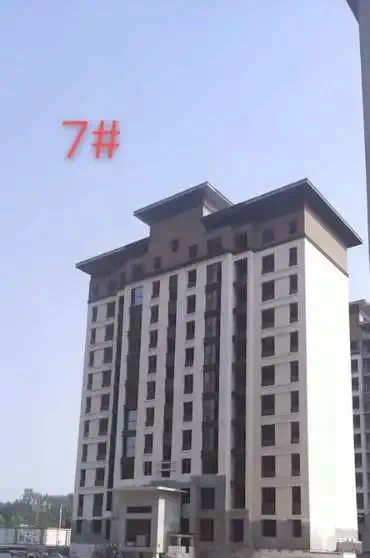

7#楼

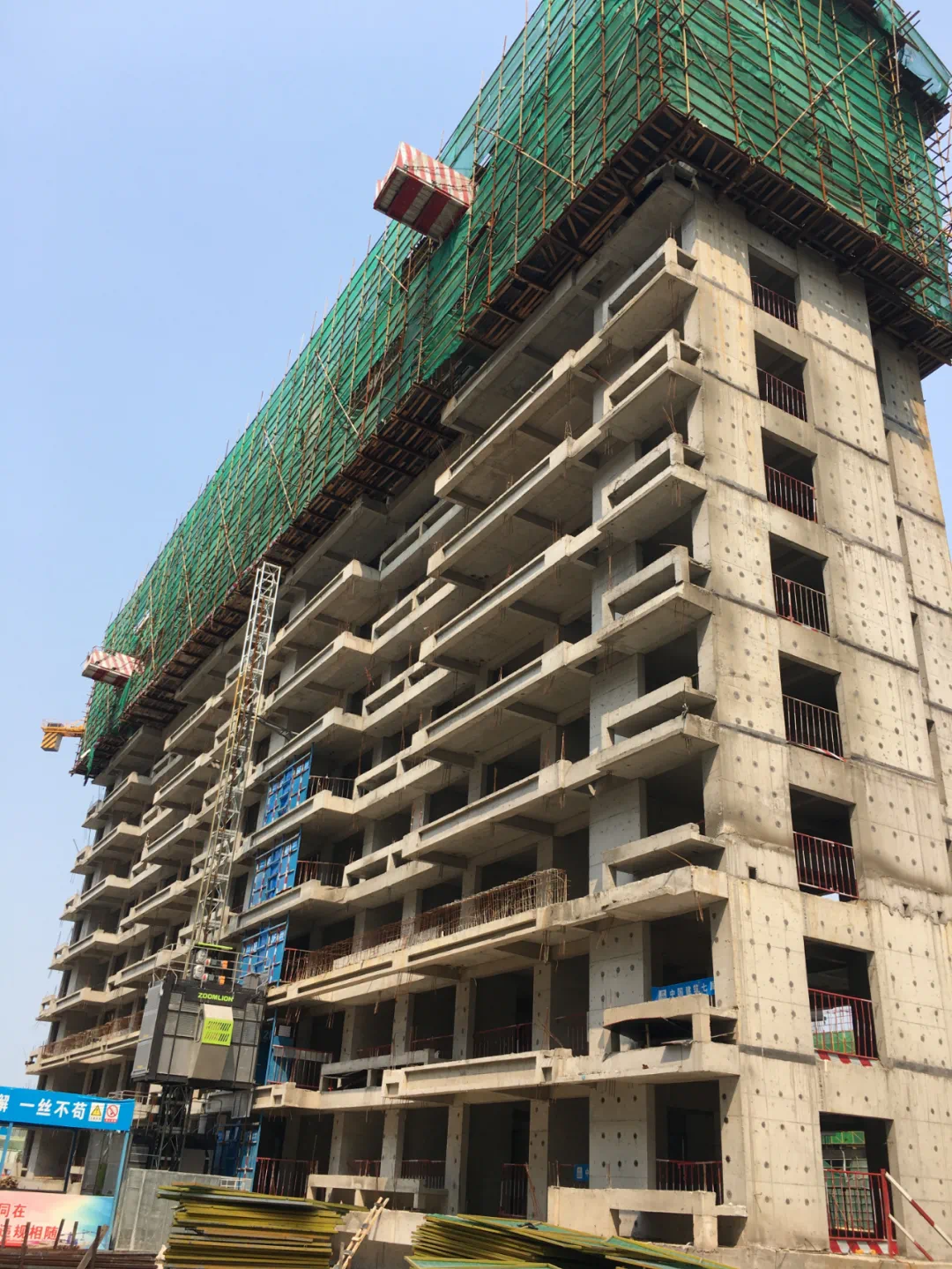

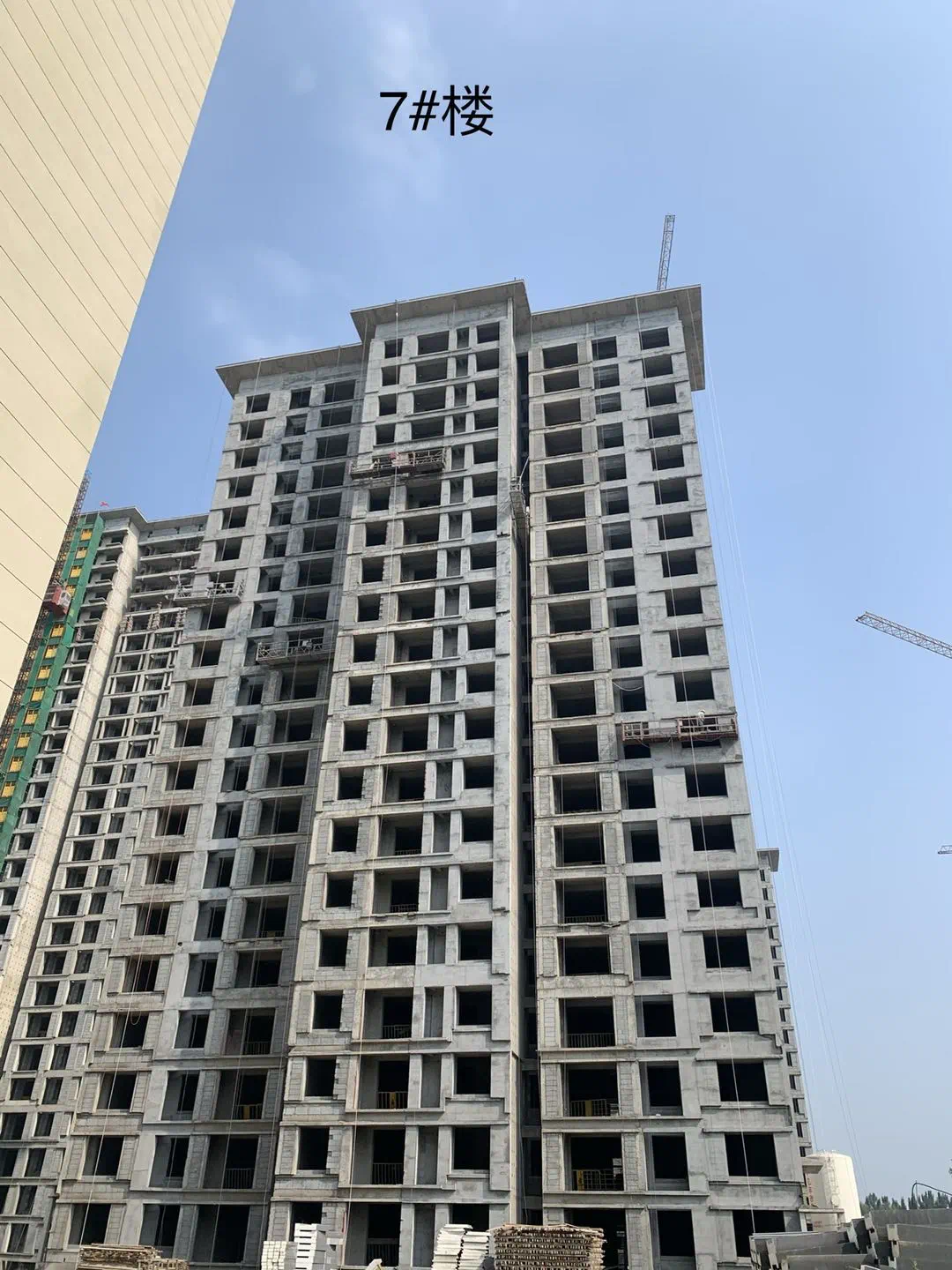

二次结构施工

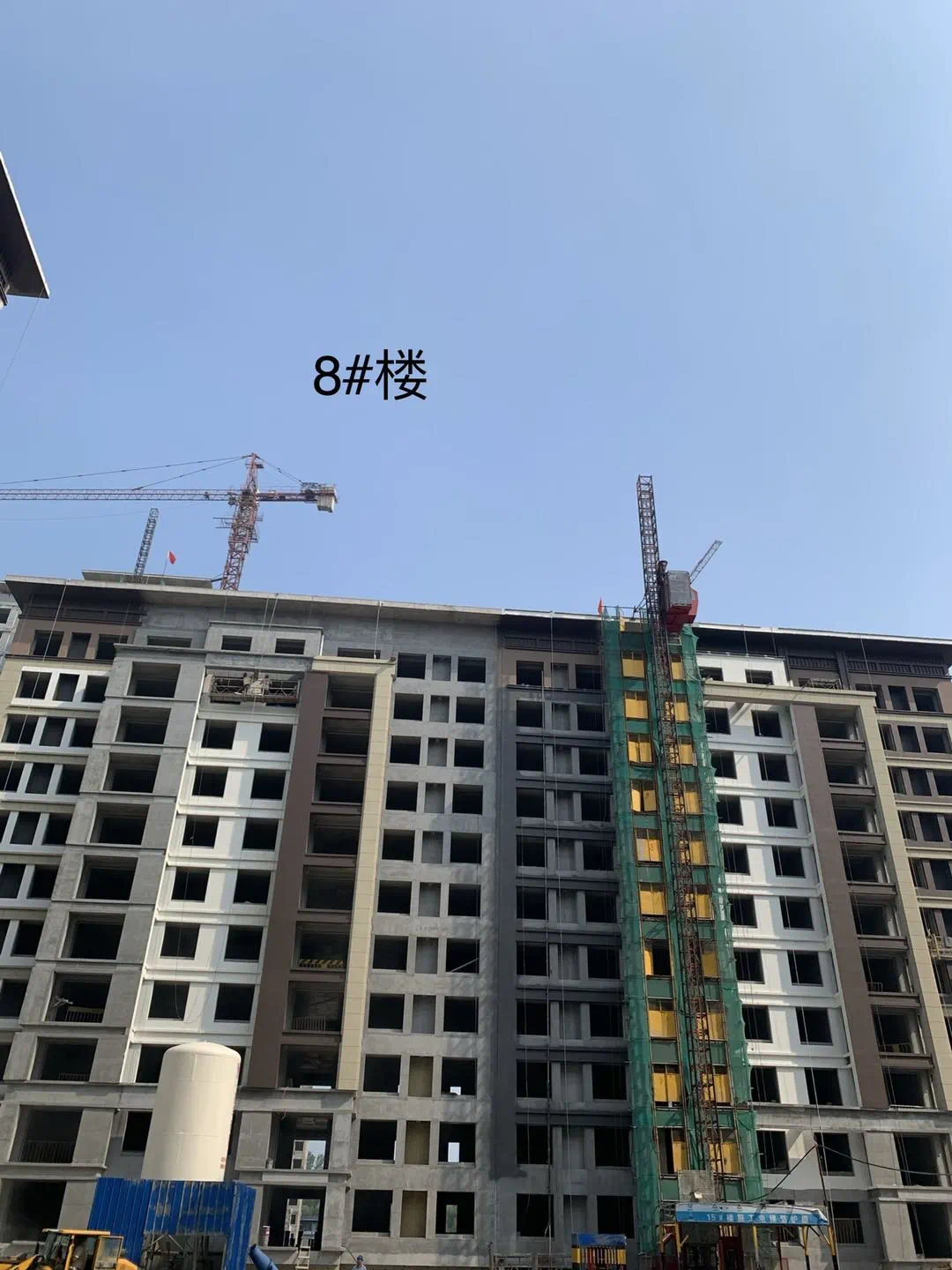

8#楼

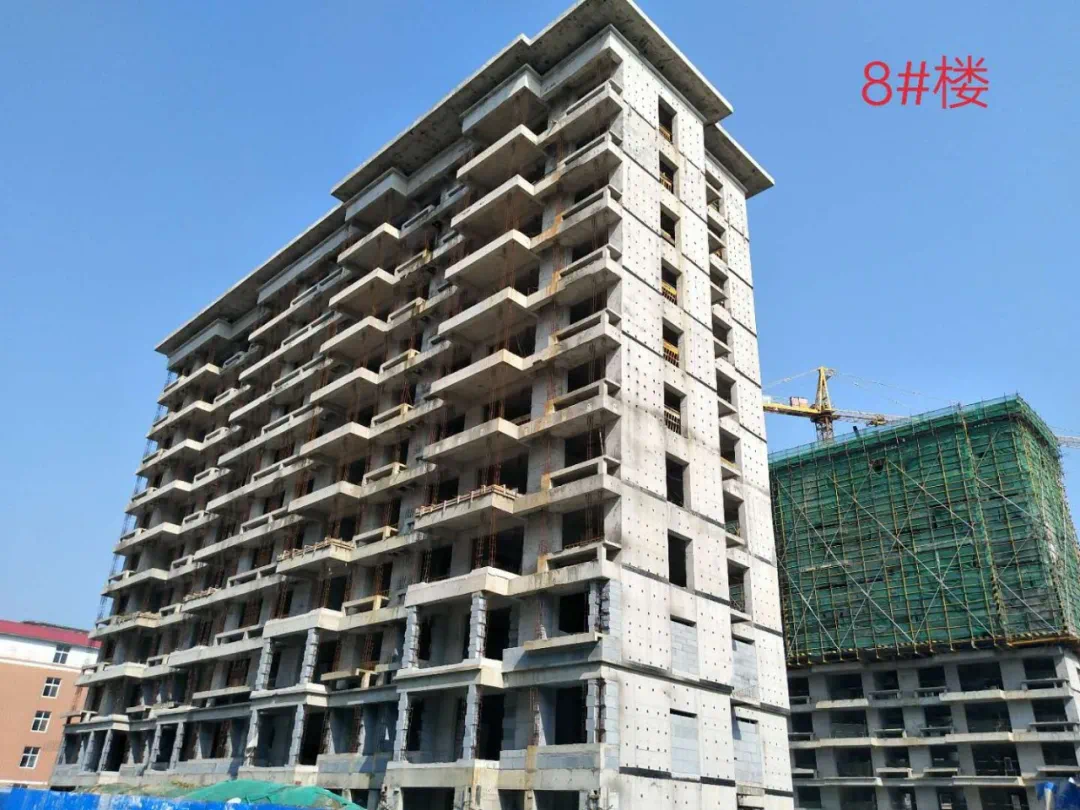

二次结构施工

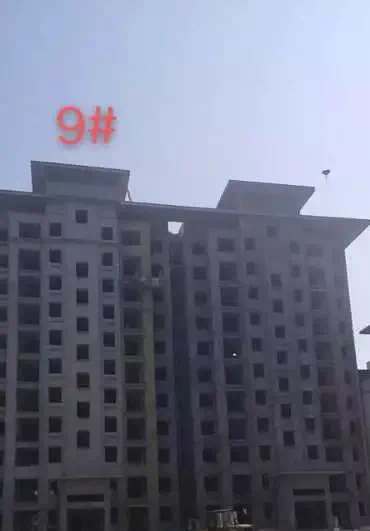

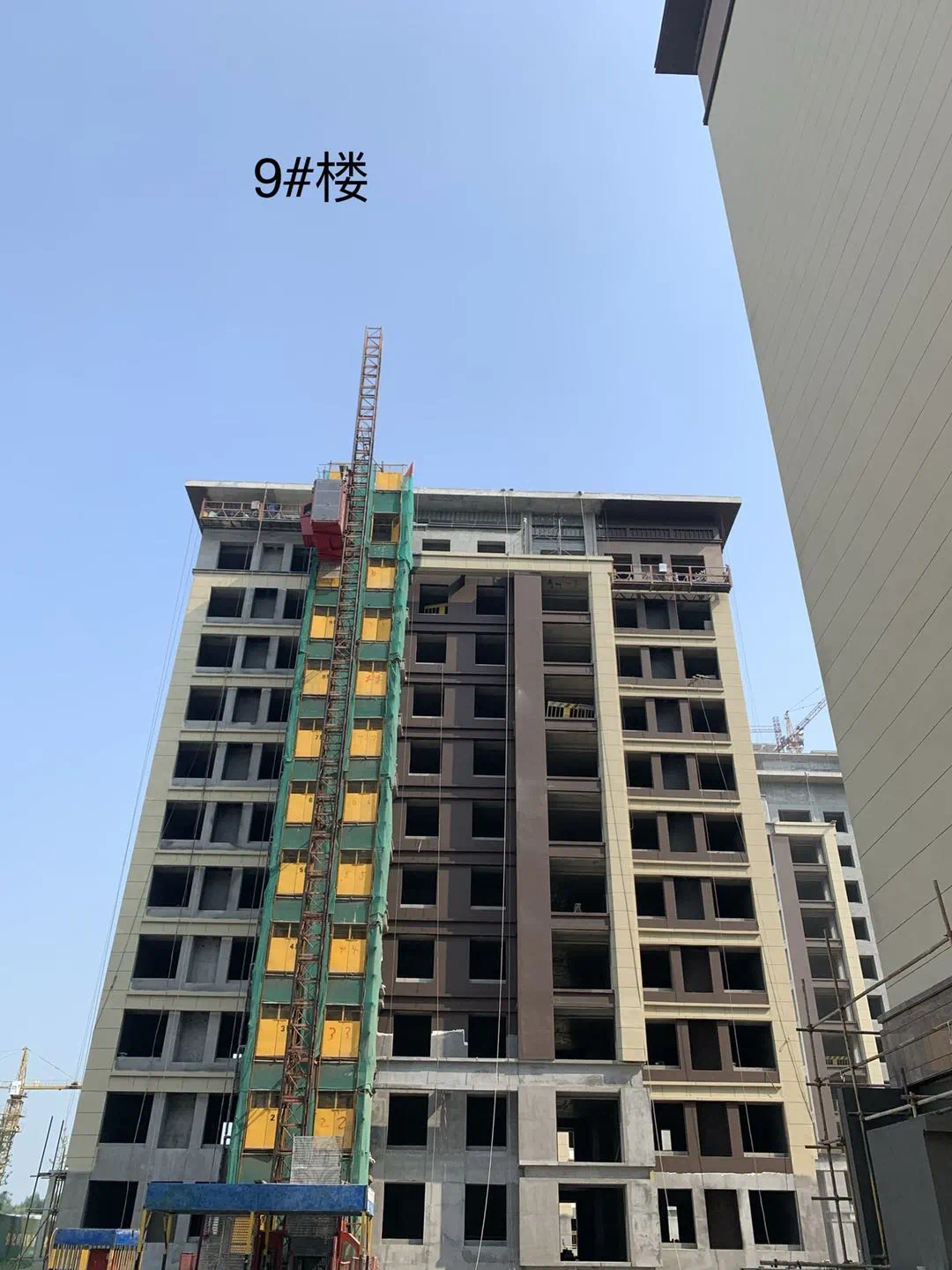

9#楼

主体结构封顶,屋面施工

10#楼

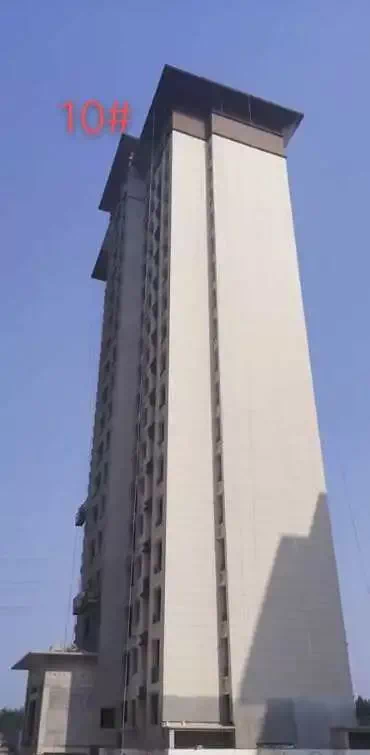

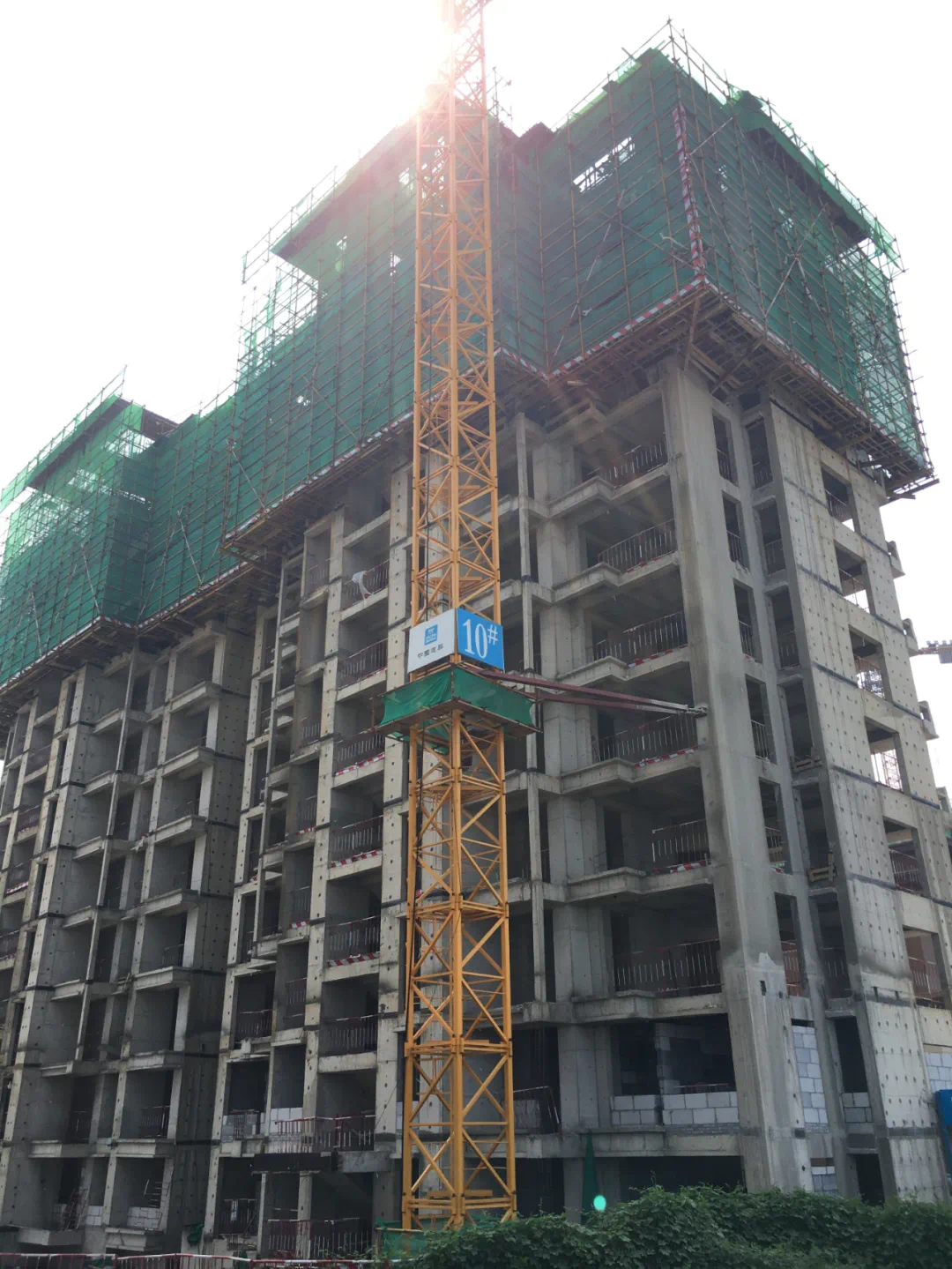

主体结构封顶,屋面施工

11#楼

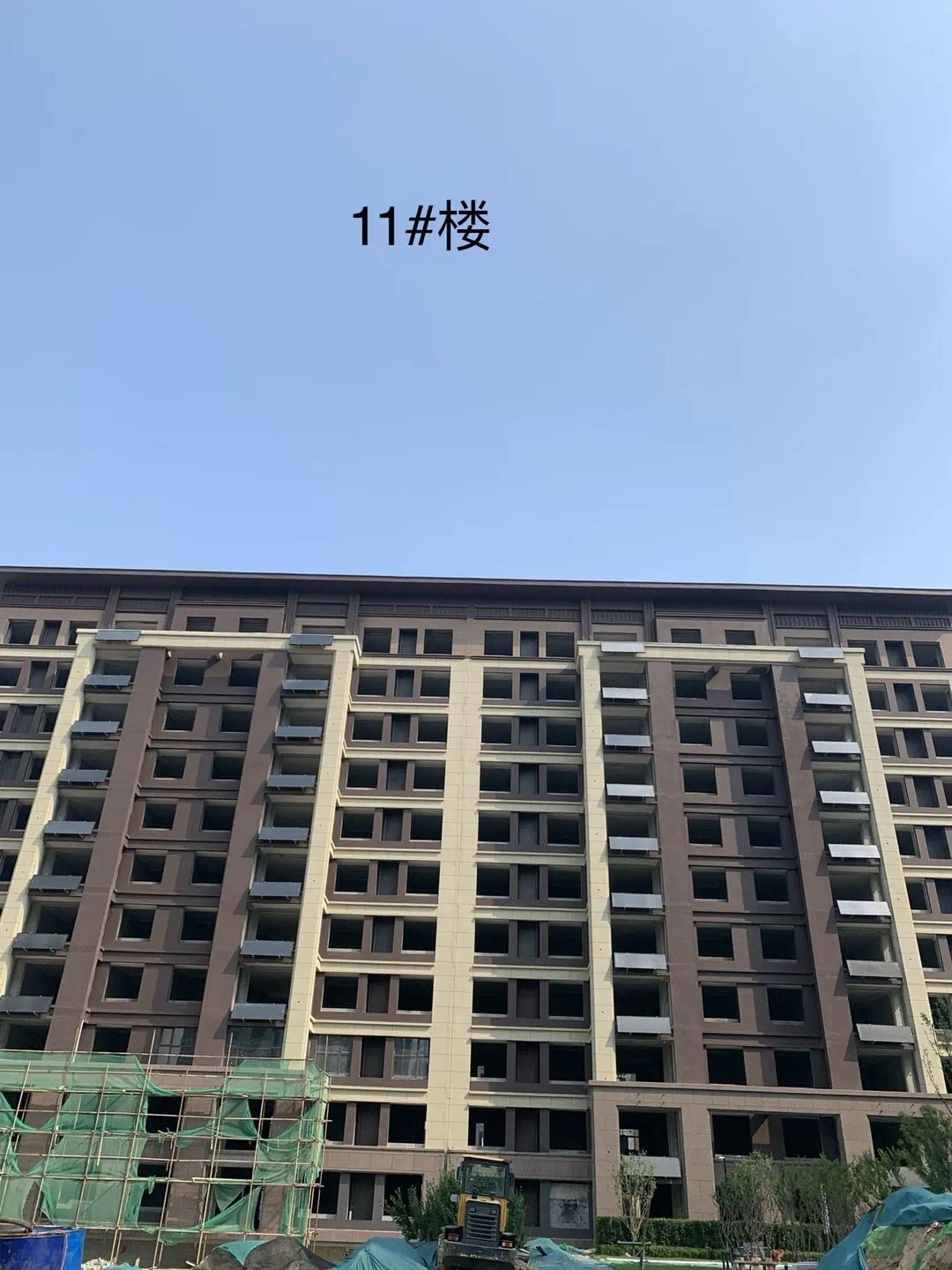

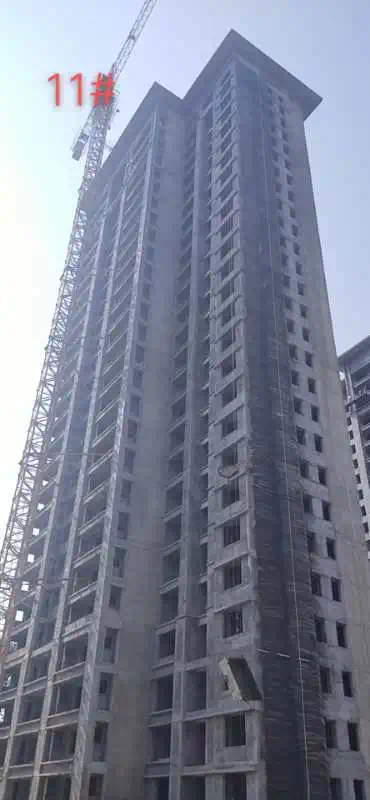

主体施工至9层

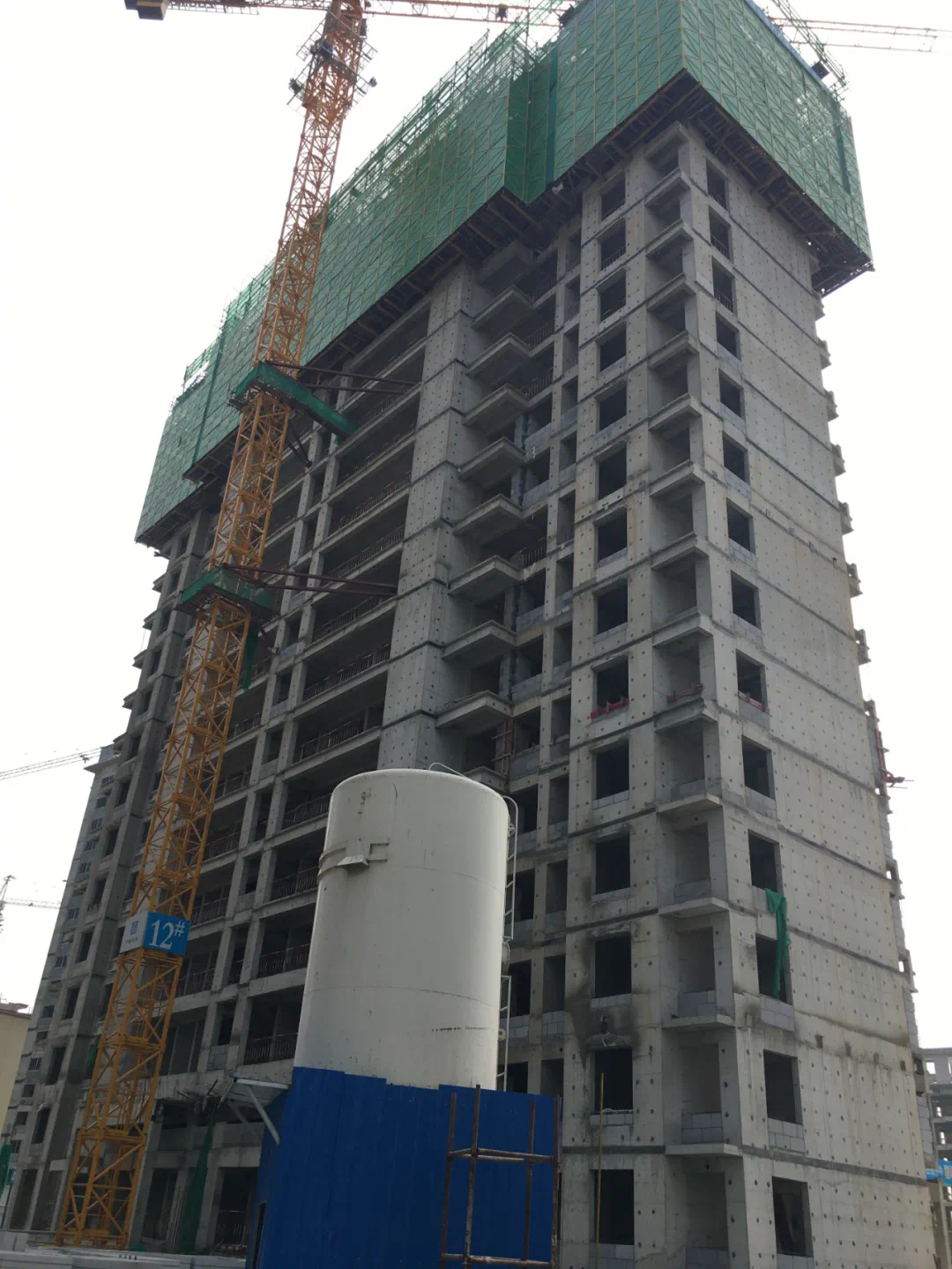

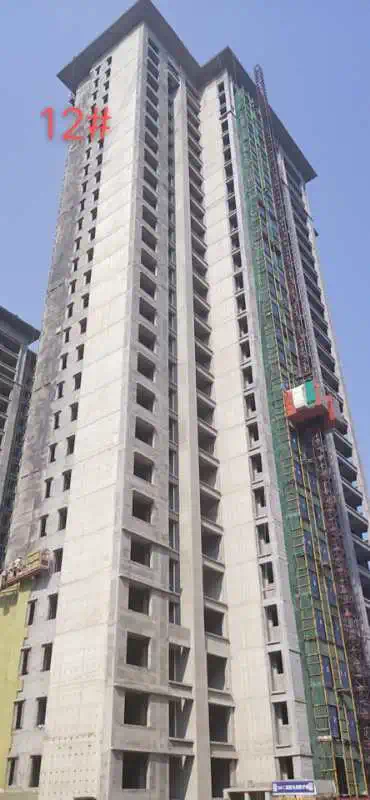

12#楼

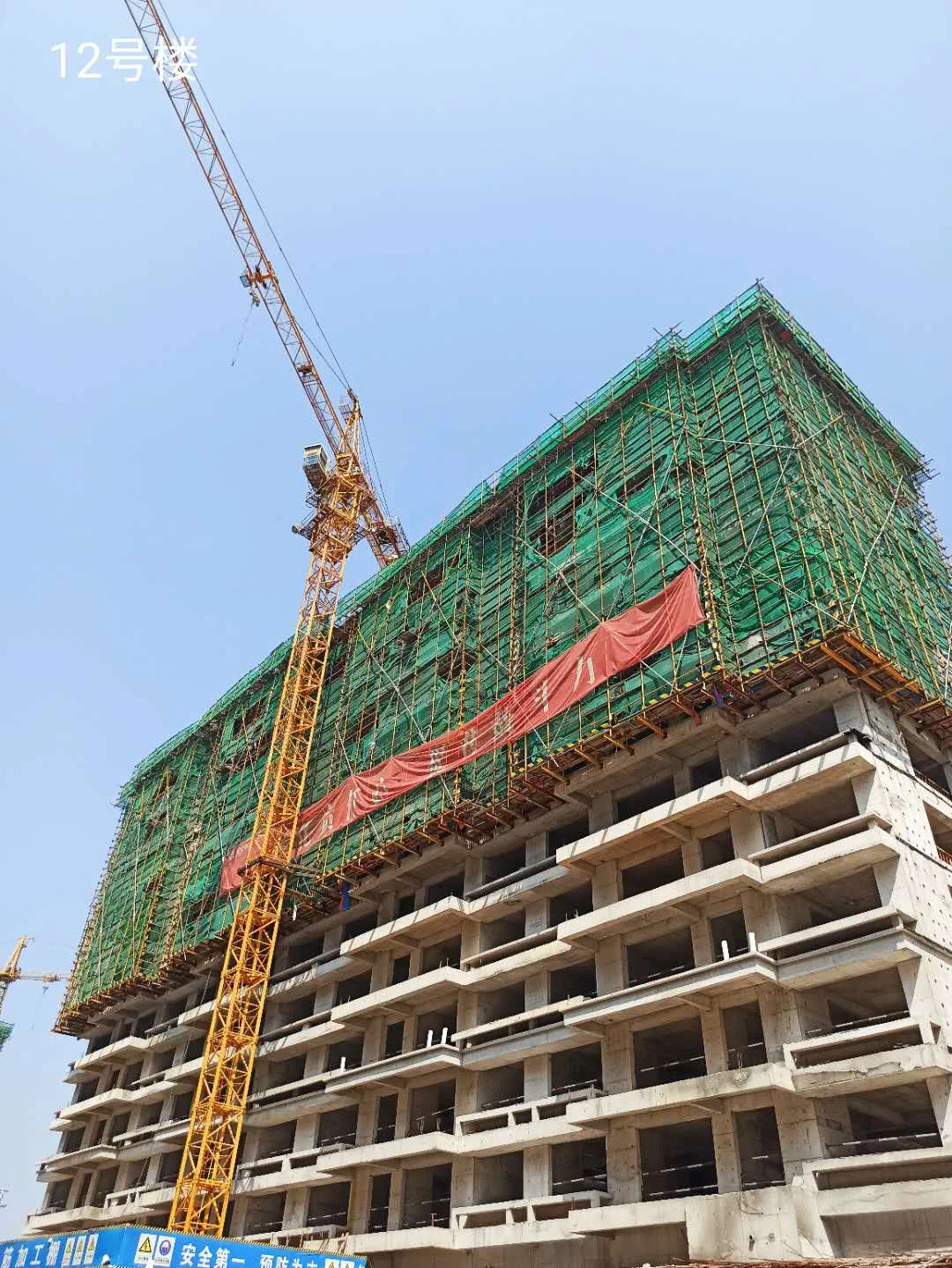

主体结构封顶,屋面施工

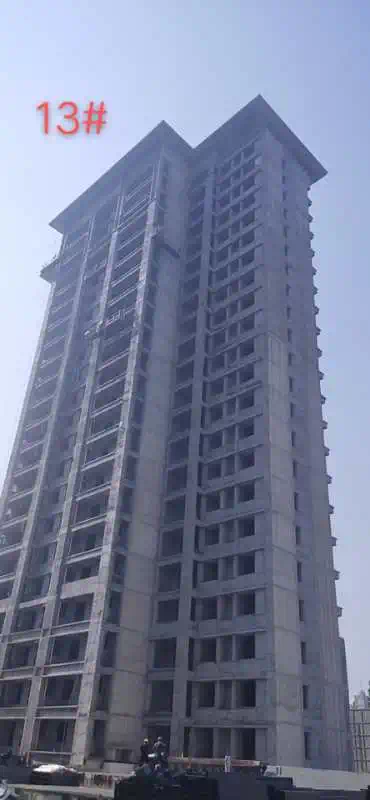

13#楼

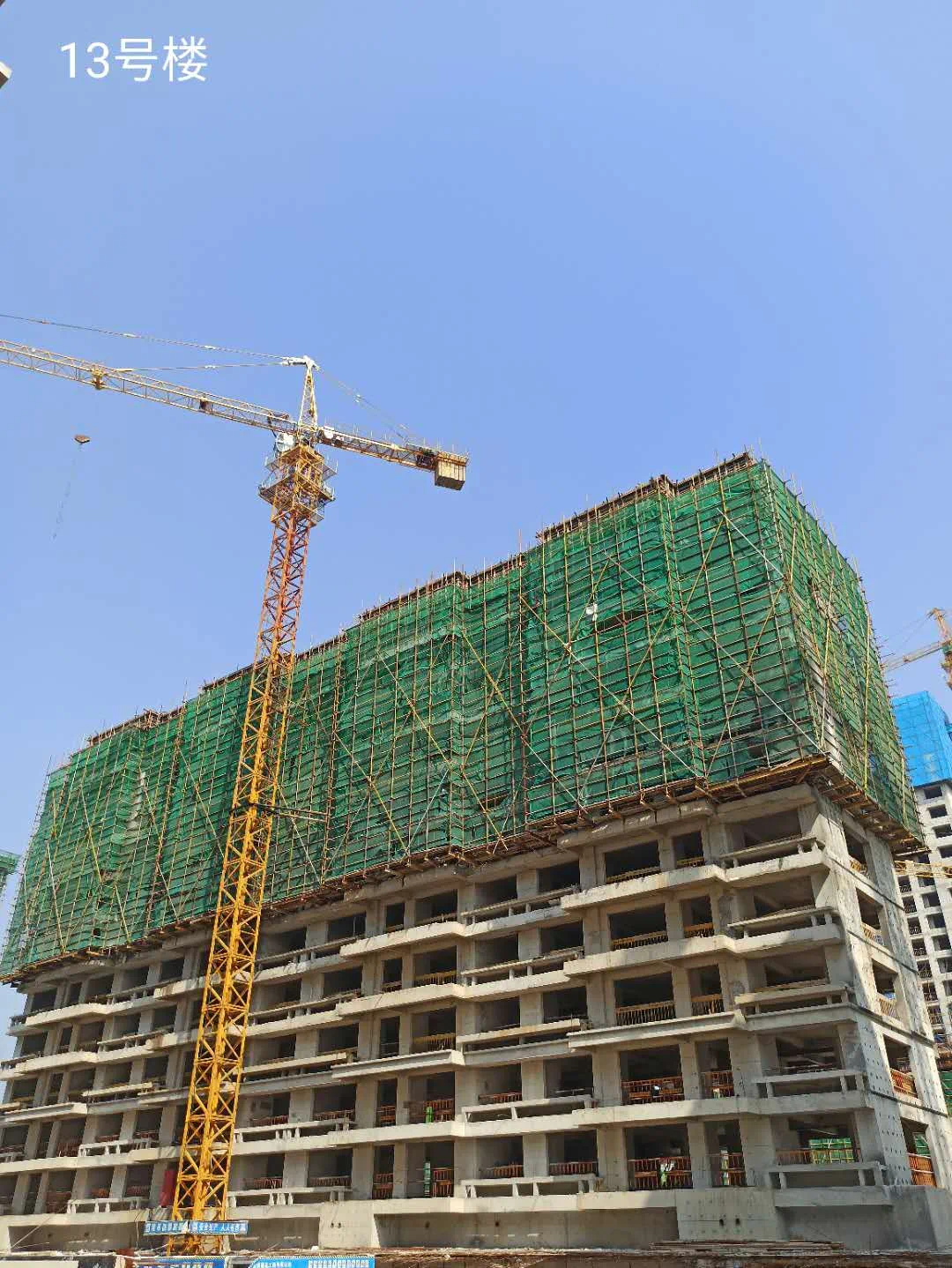

主体施工至11层

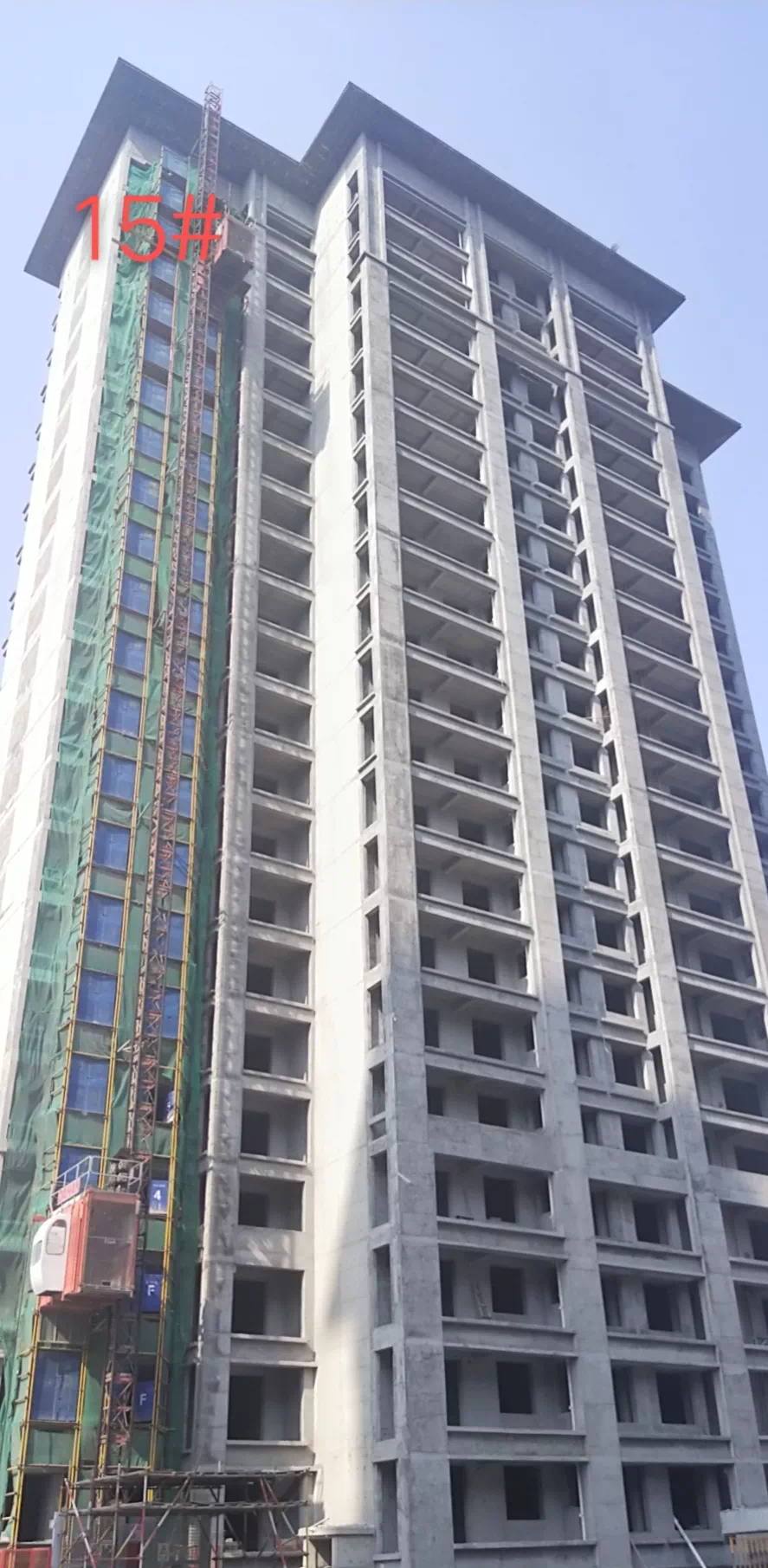

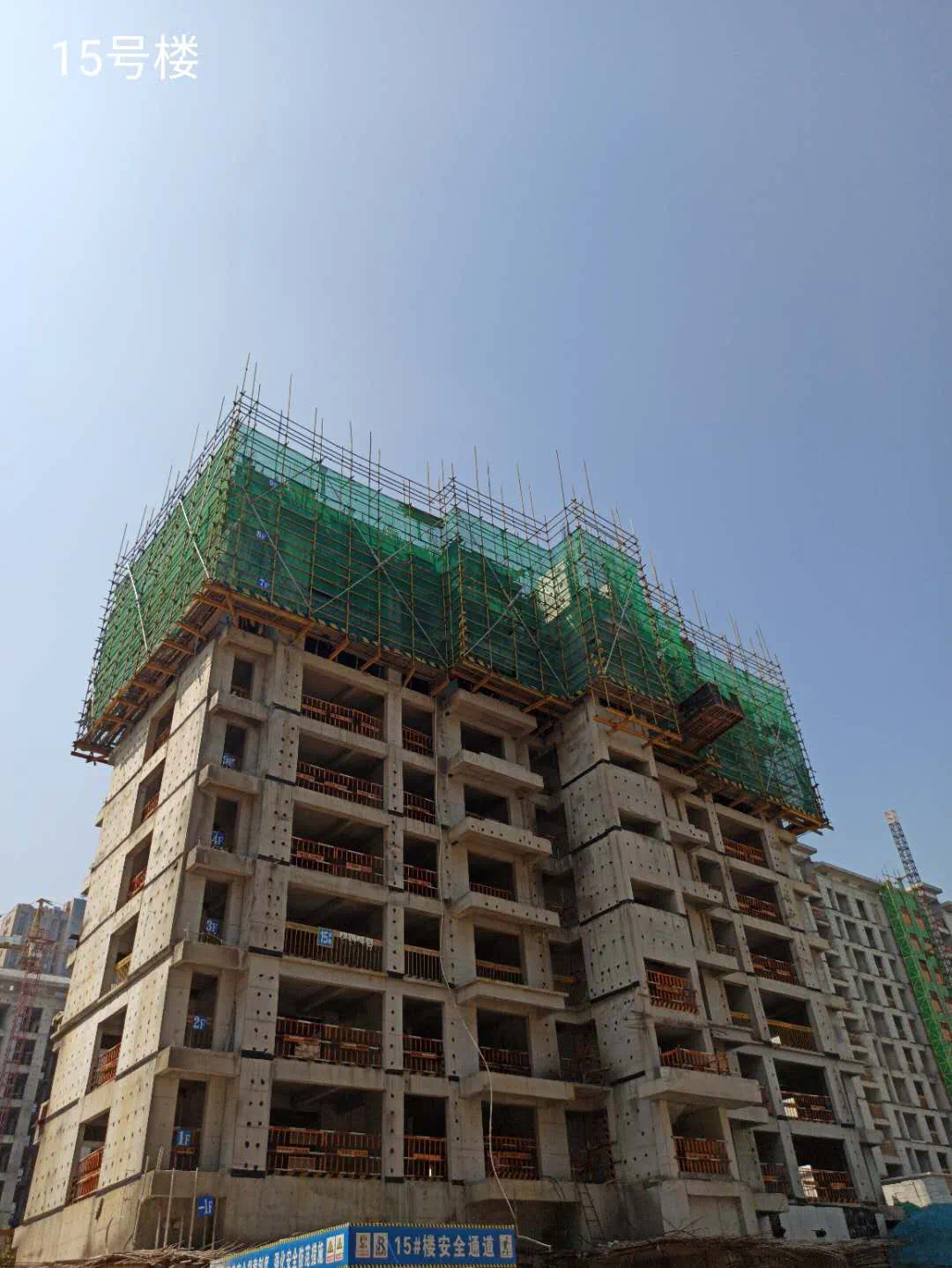

15#楼

主体施工至9层

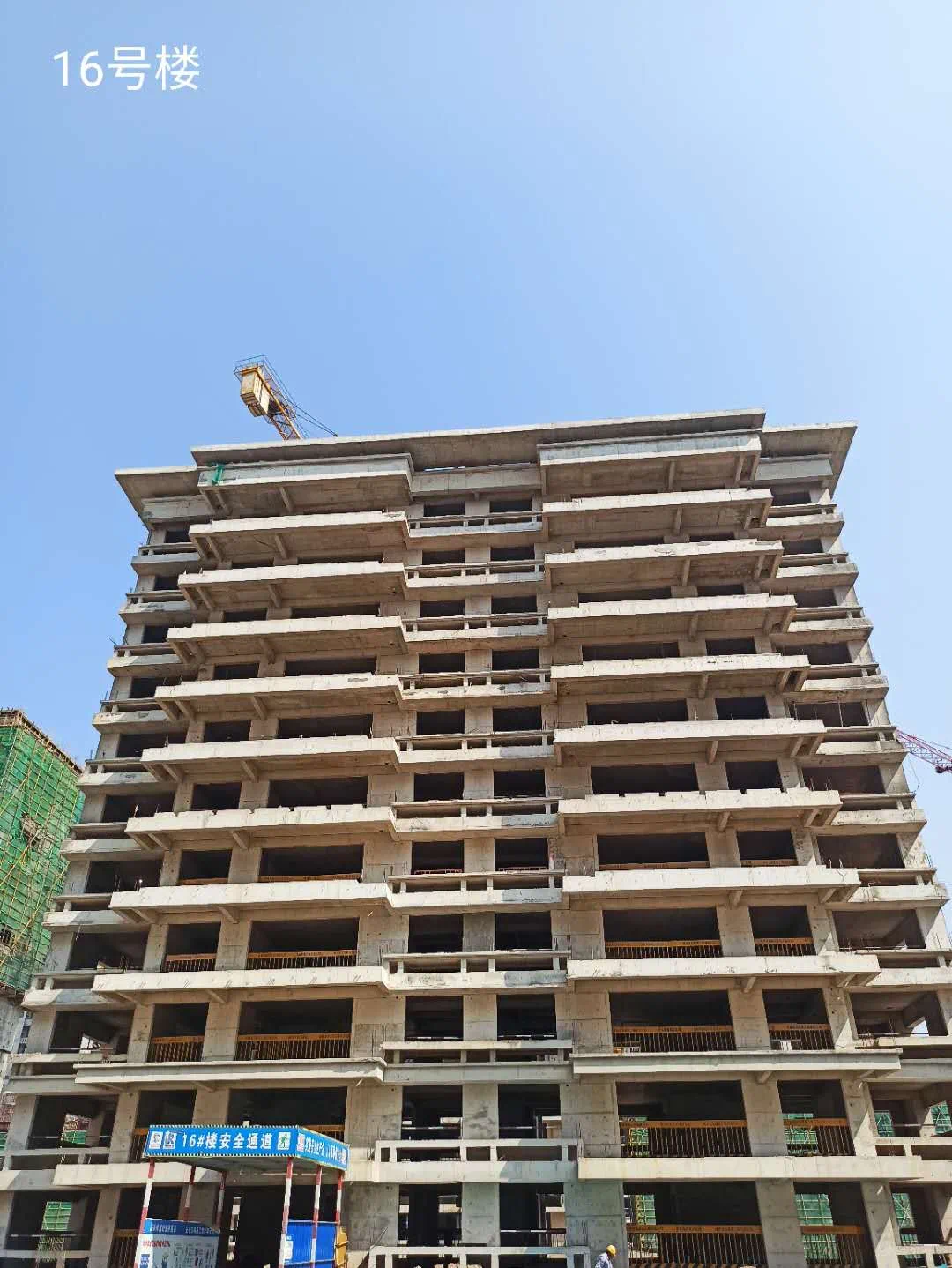

16#楼

二次结构施工

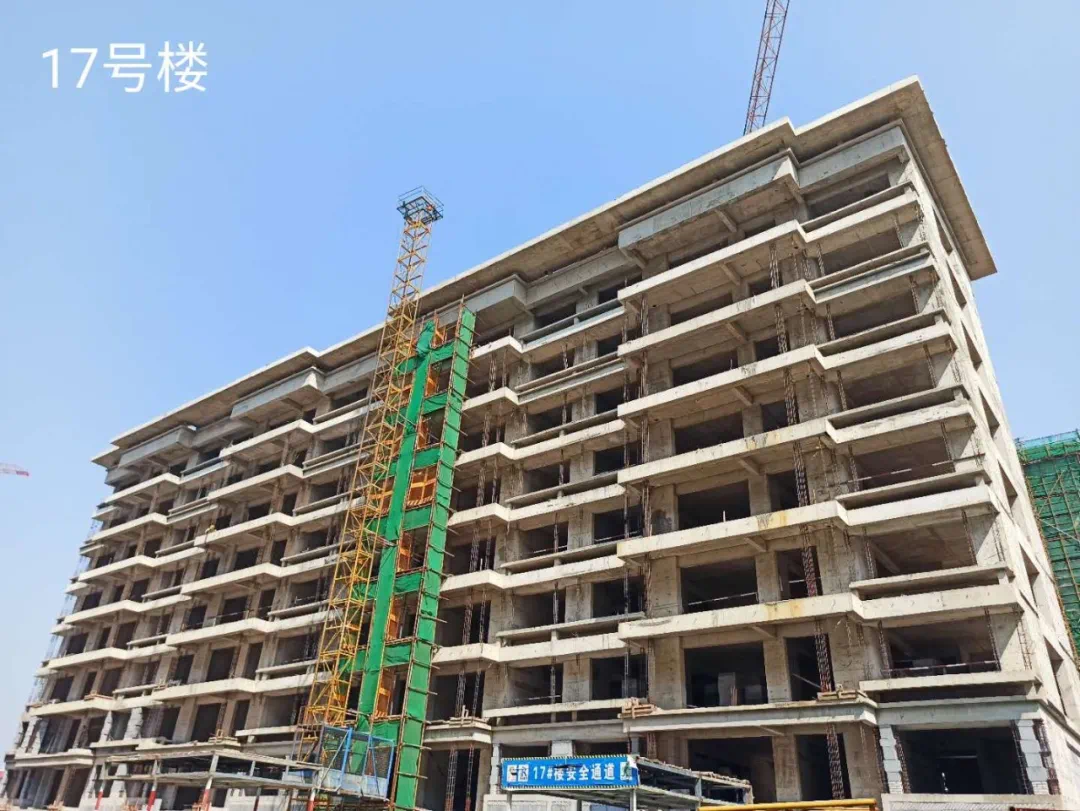

17#楼

二次结构施工

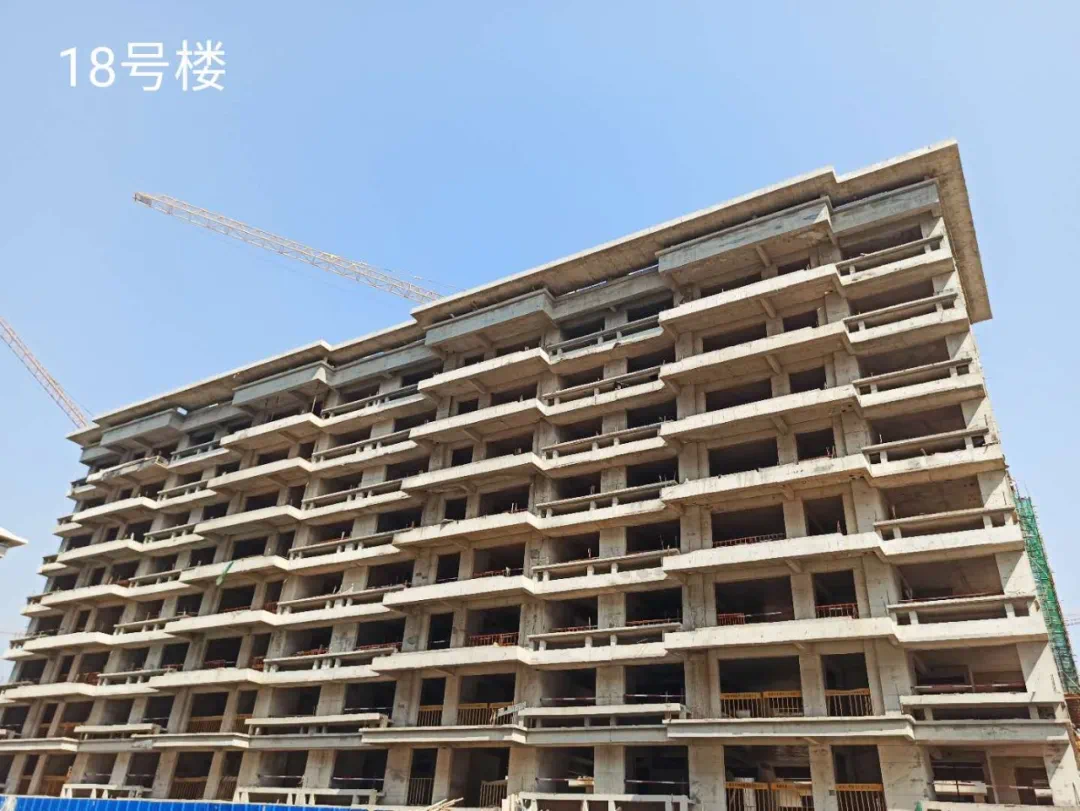

18#楼

主体结构封顶,屋面施工

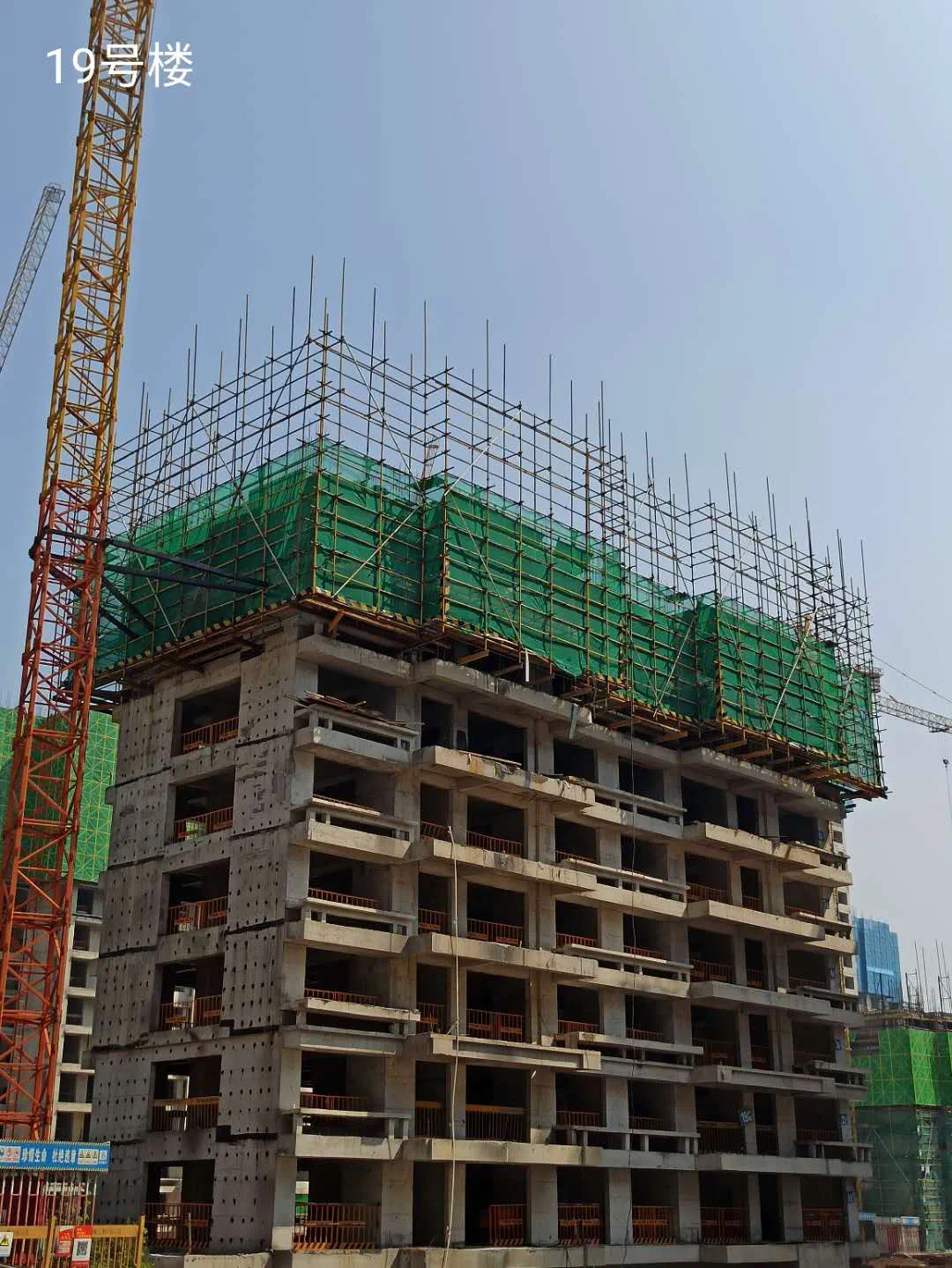

19#楼

主体施工至8层

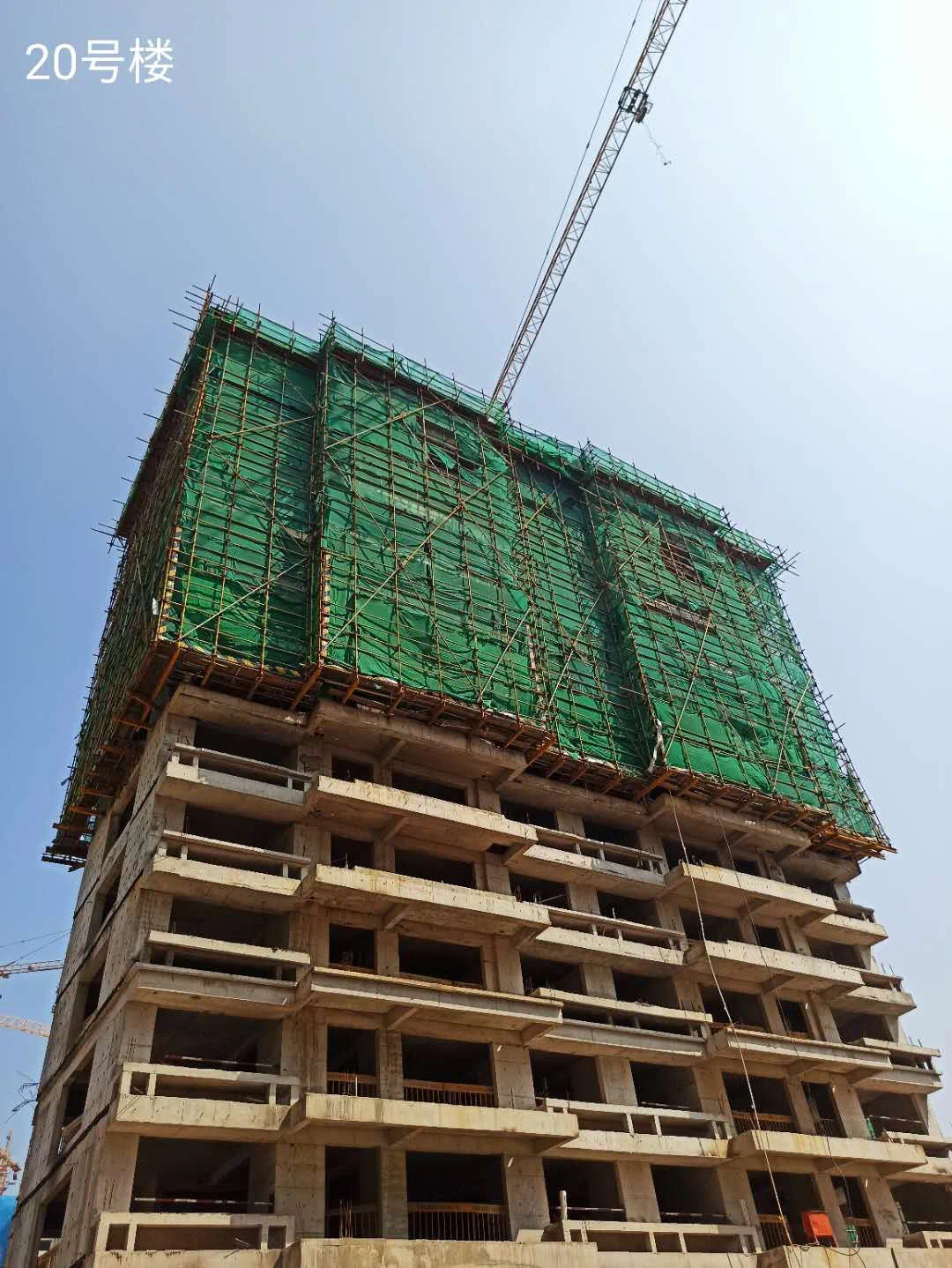

20#楼

主体结构封顶,屋面施工

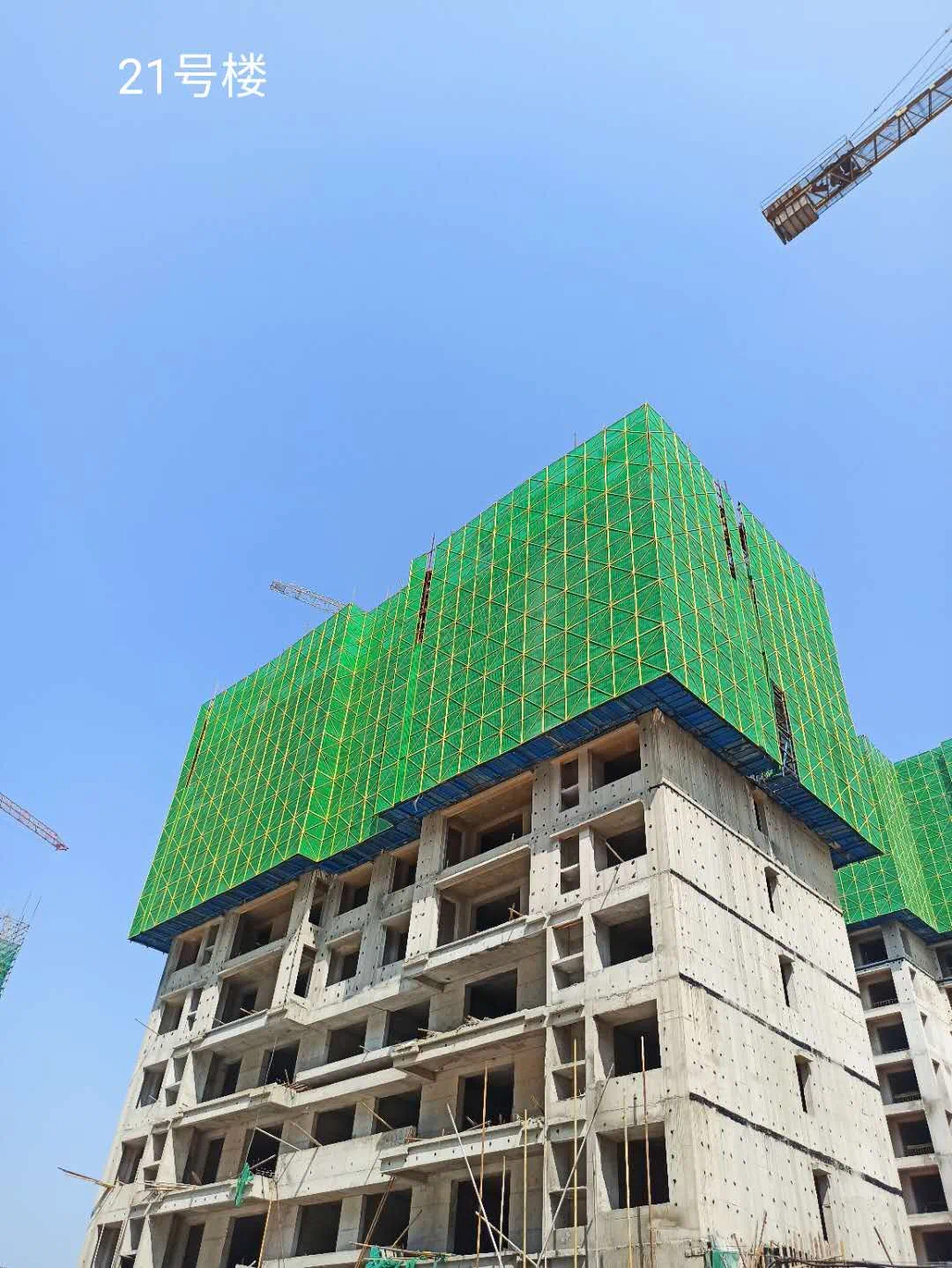

21#楼

主体施工至10层

22#楼

主体施工至6层

23#楼

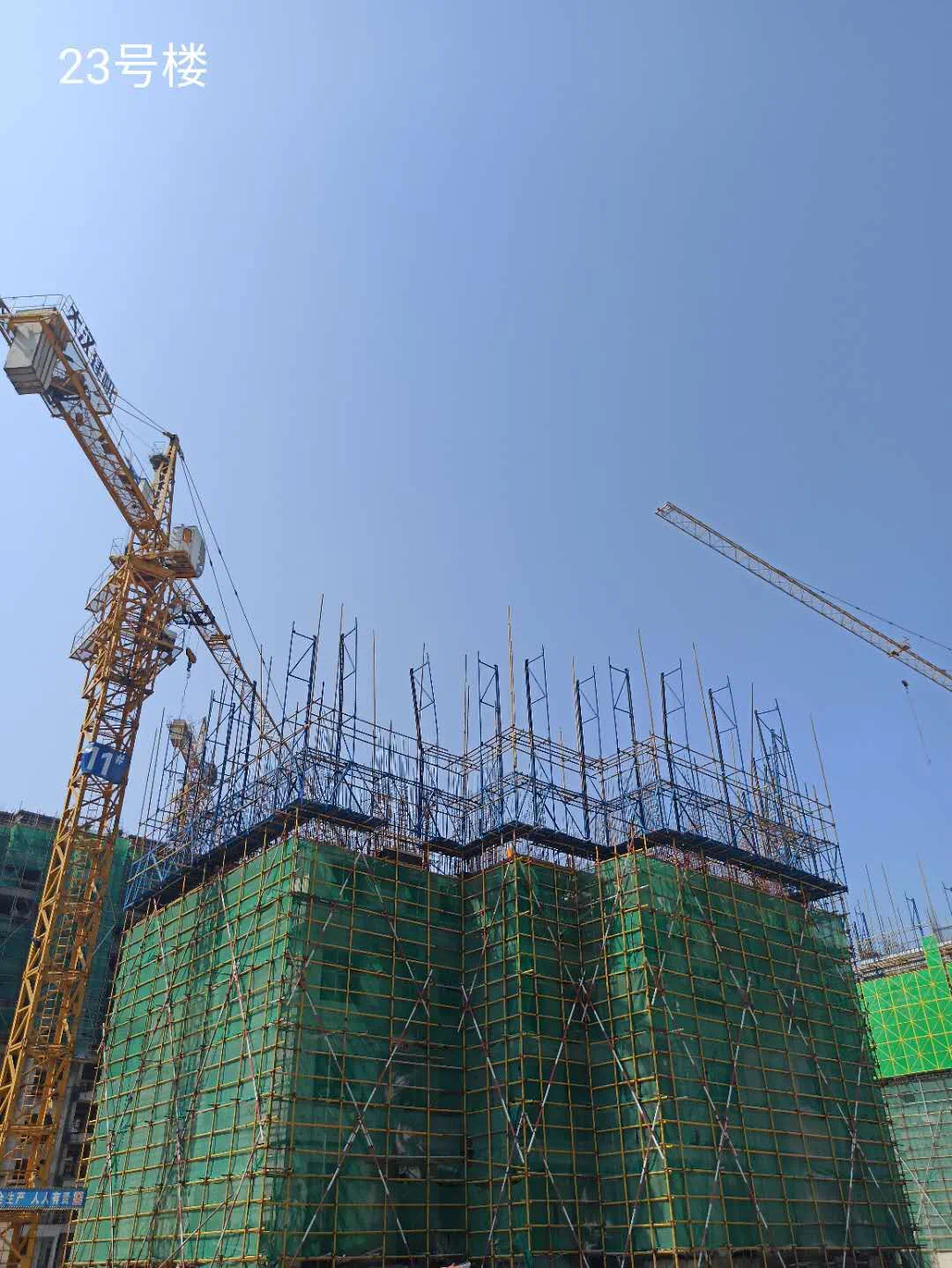

主体施工至5层

25#楼

主体施工至6层

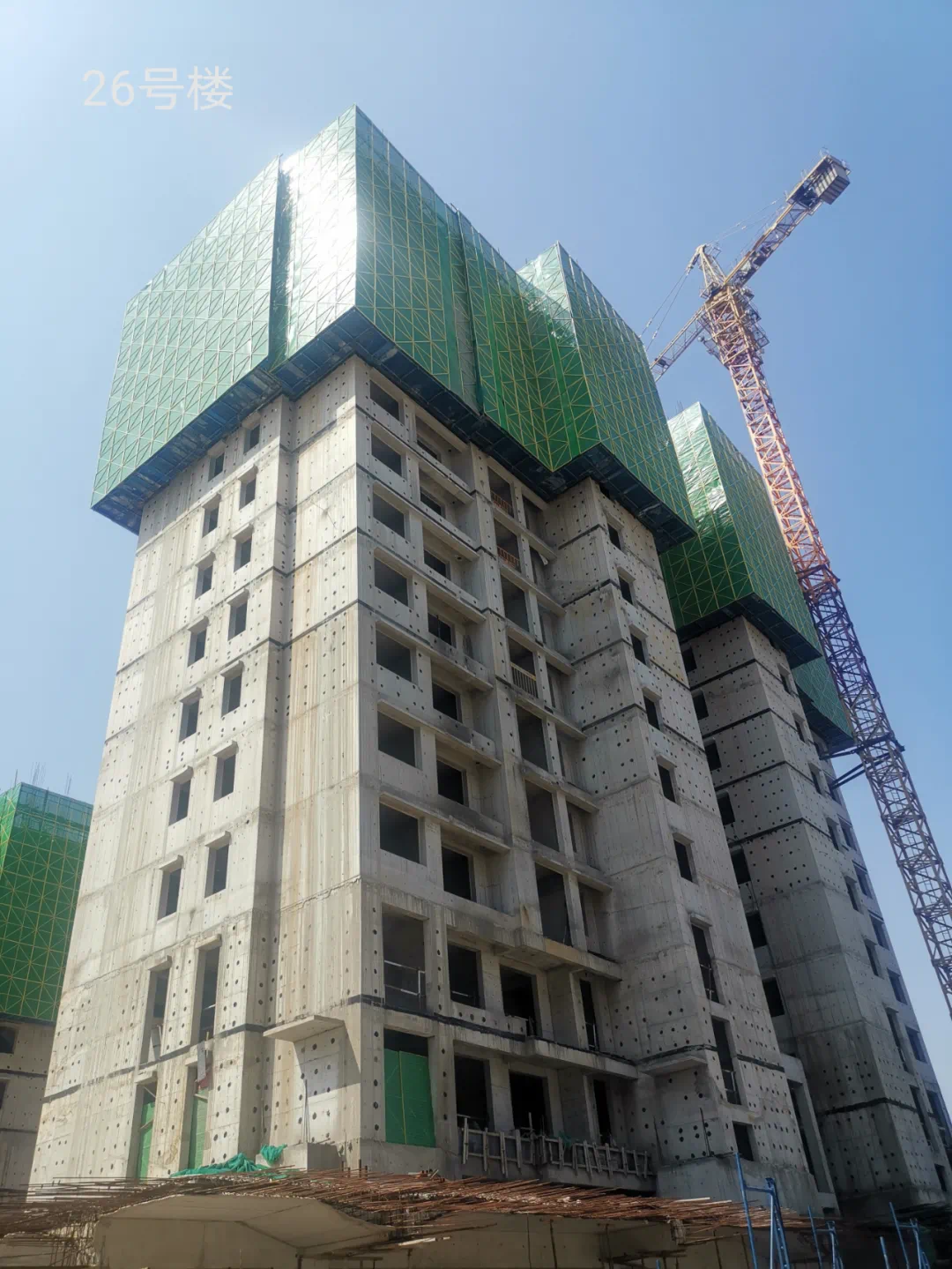

26#楼

主体施工至14层

27#楼

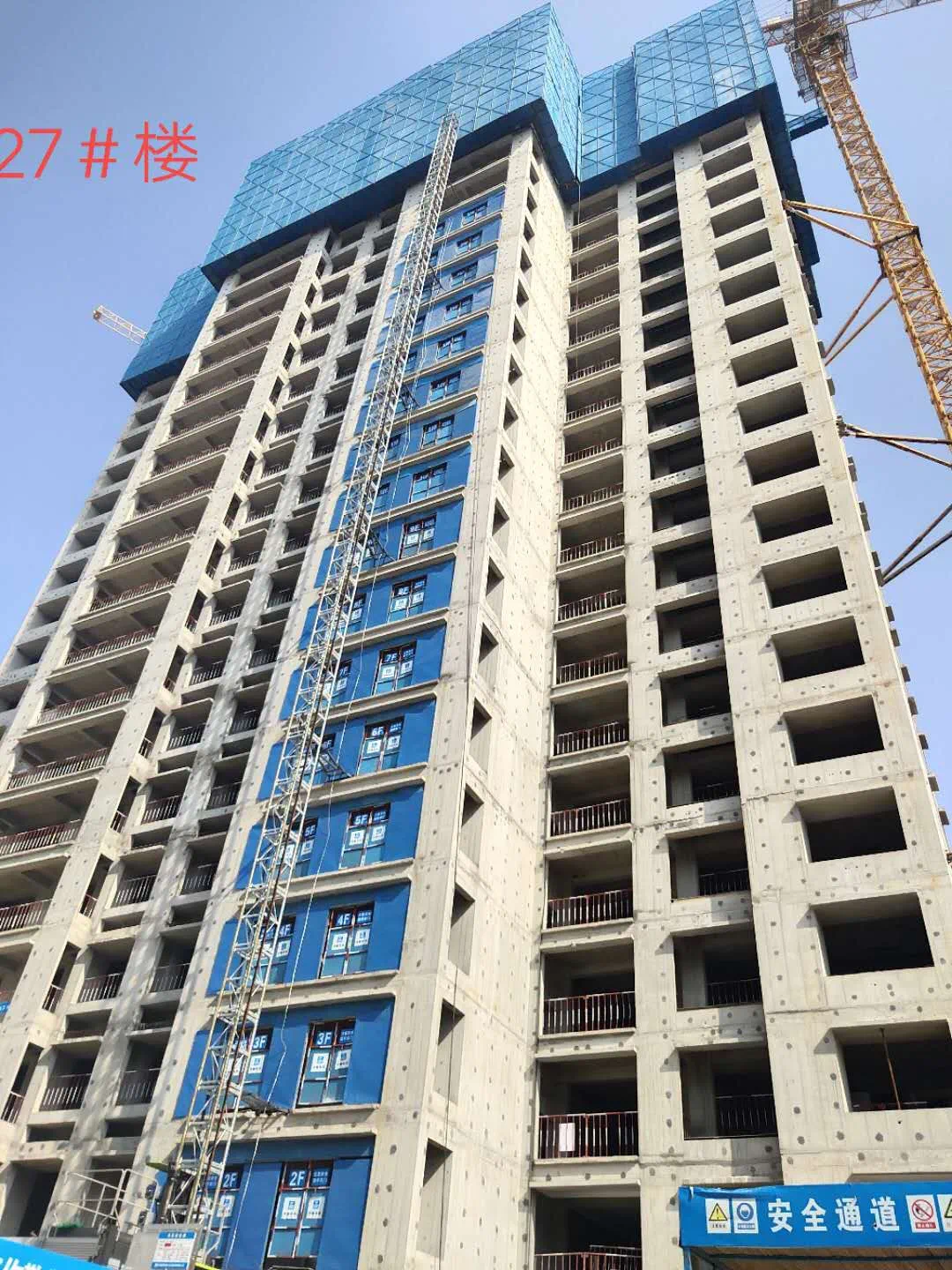

主体施工至23层

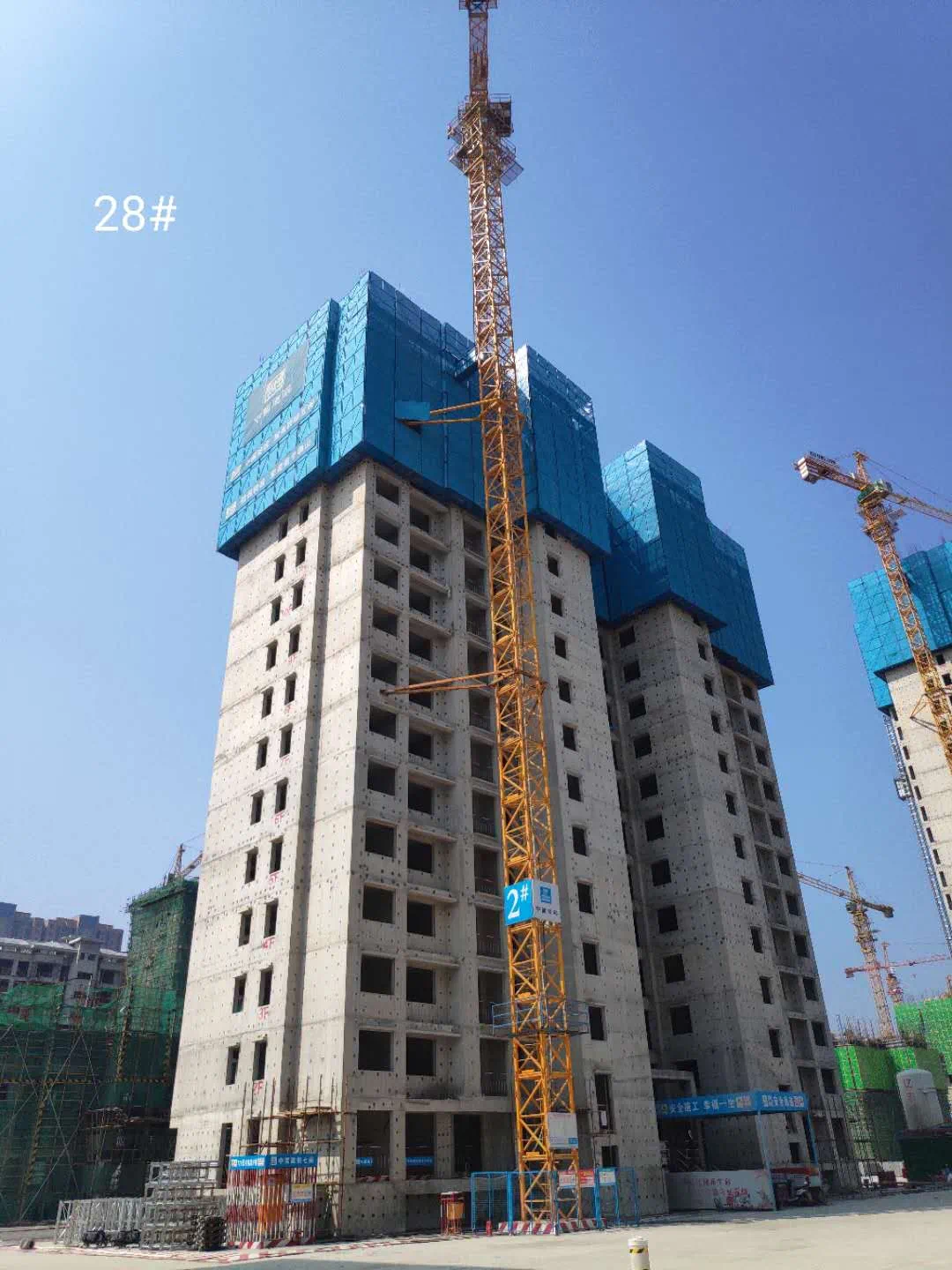

28#楼

主体施工至16层

29#楼

屋面施工完成,二次结构施工

30#楼

主体施工至1层

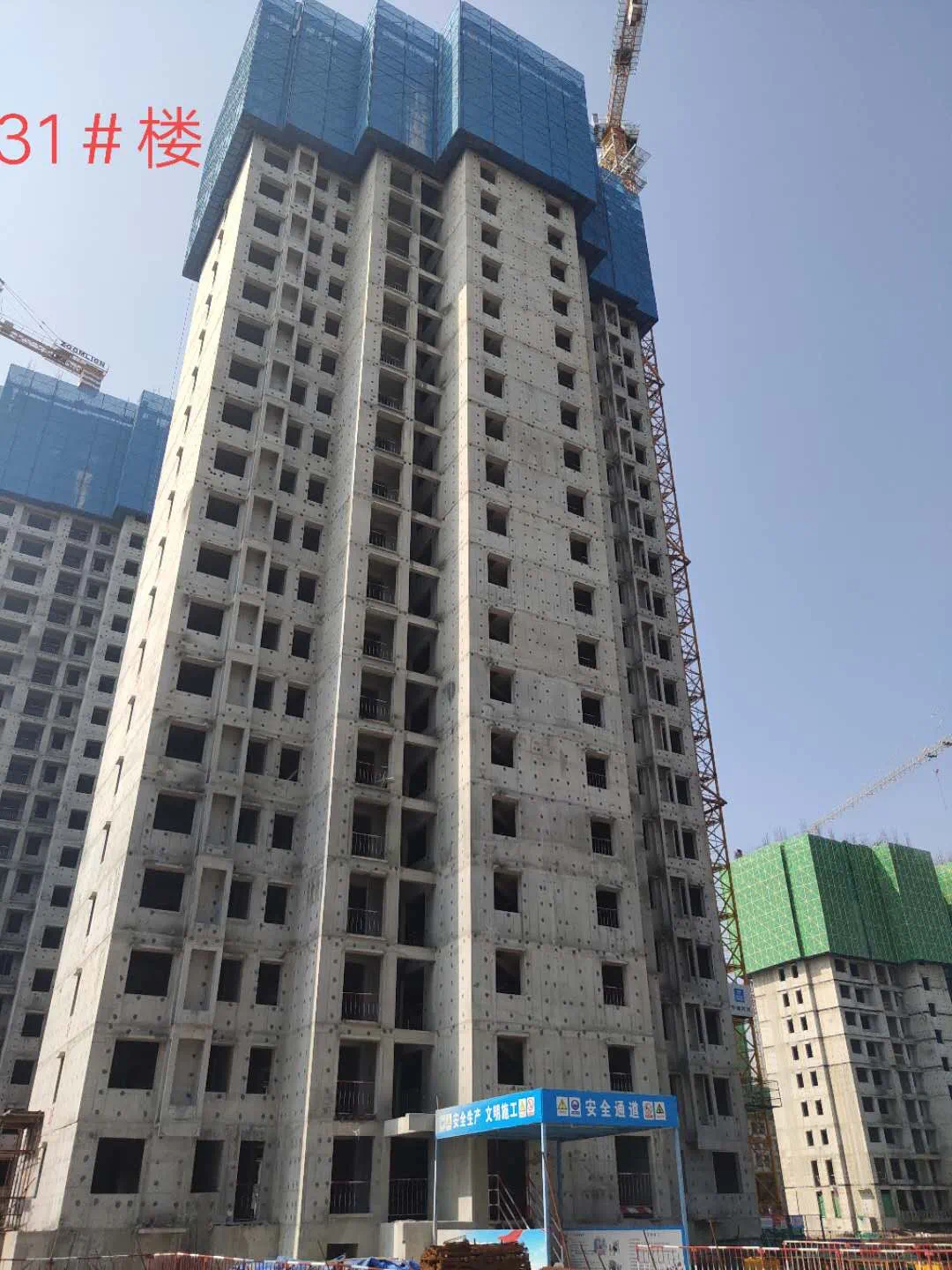

31#楼

主体施工至23层

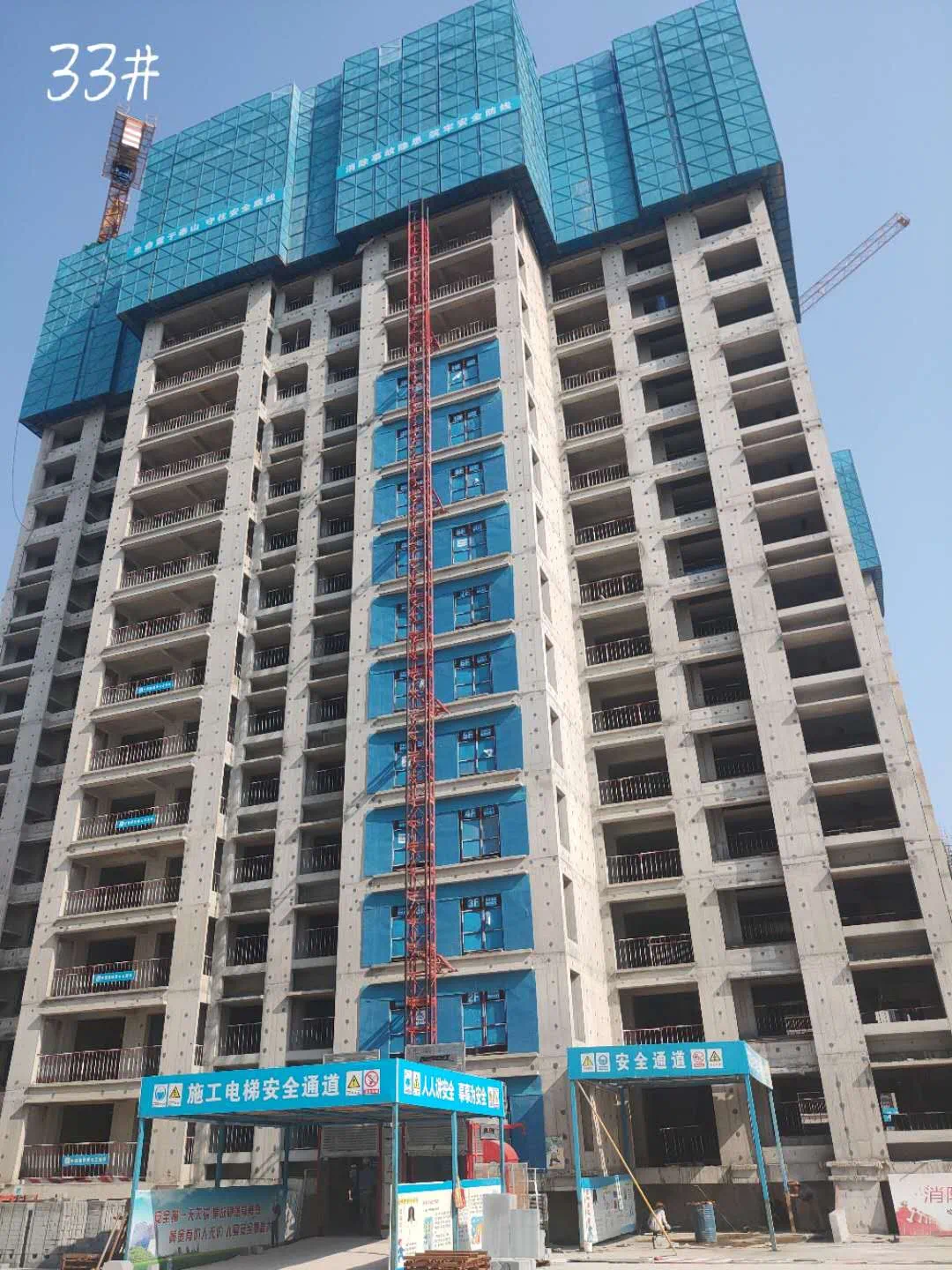

33#楼

主体施工至19层

35#楼

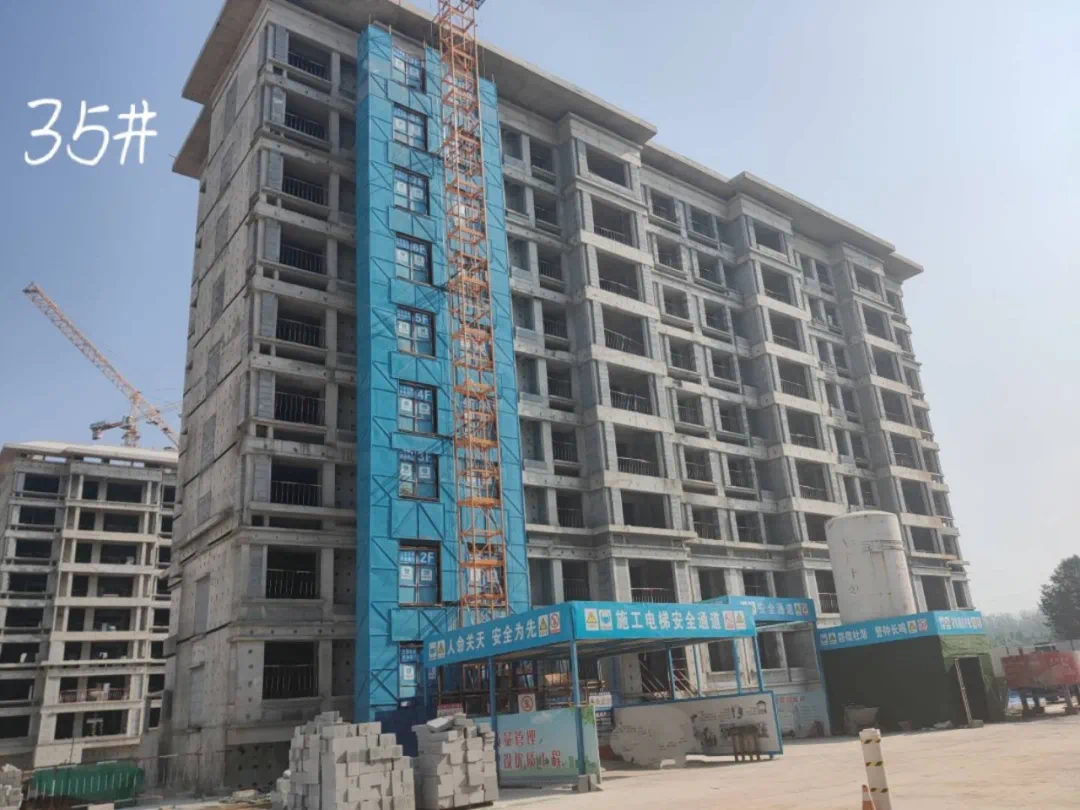

屋面施工完成,二次结构施工

36#楼

二次结构施工

37#楼

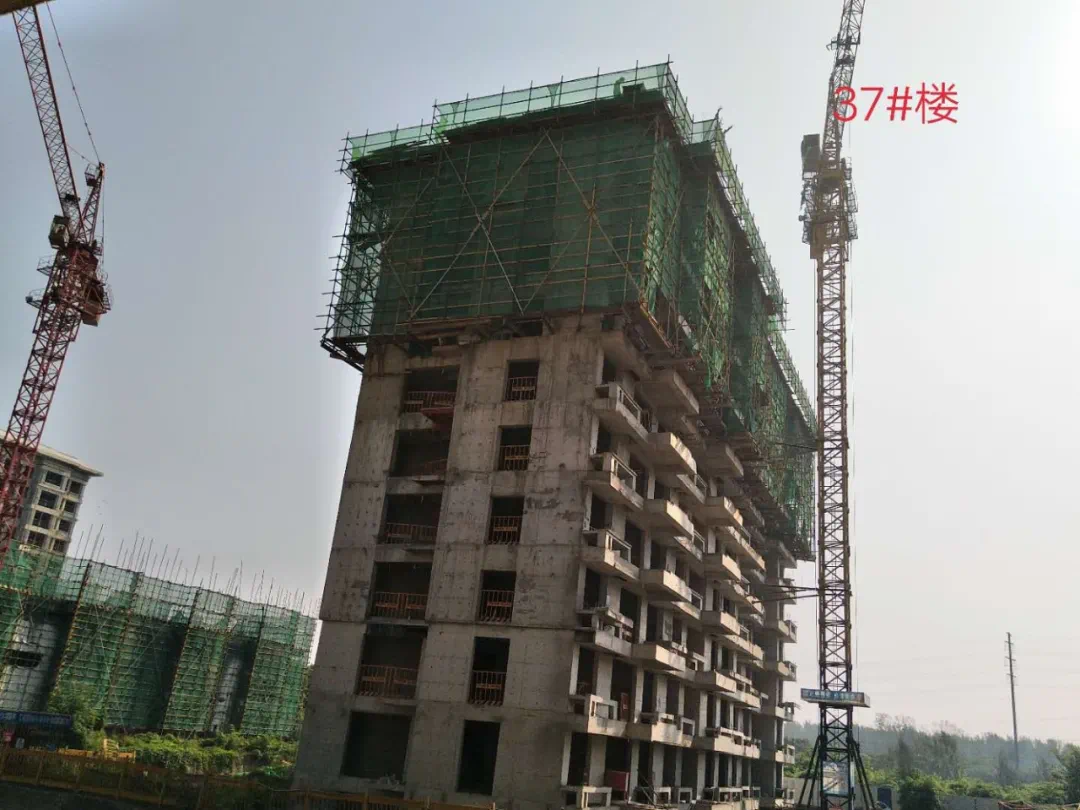

主体结构封顶,屋面施工

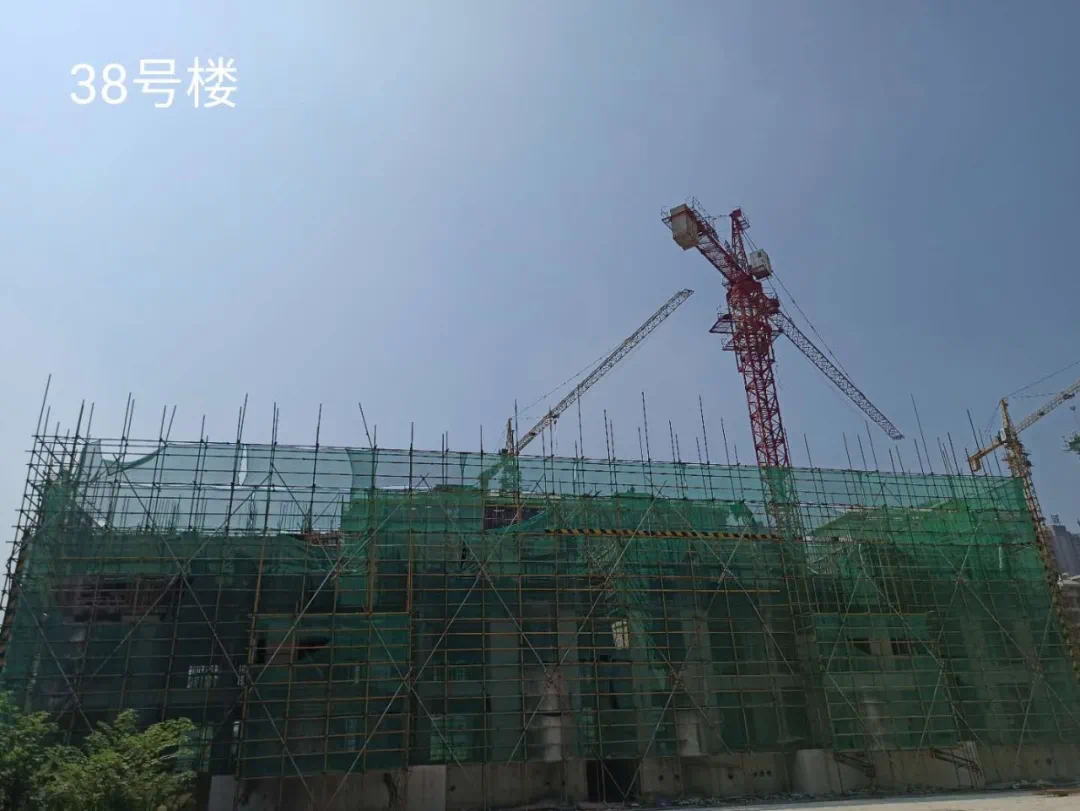

38#楼

主体施工至4层

39#楼

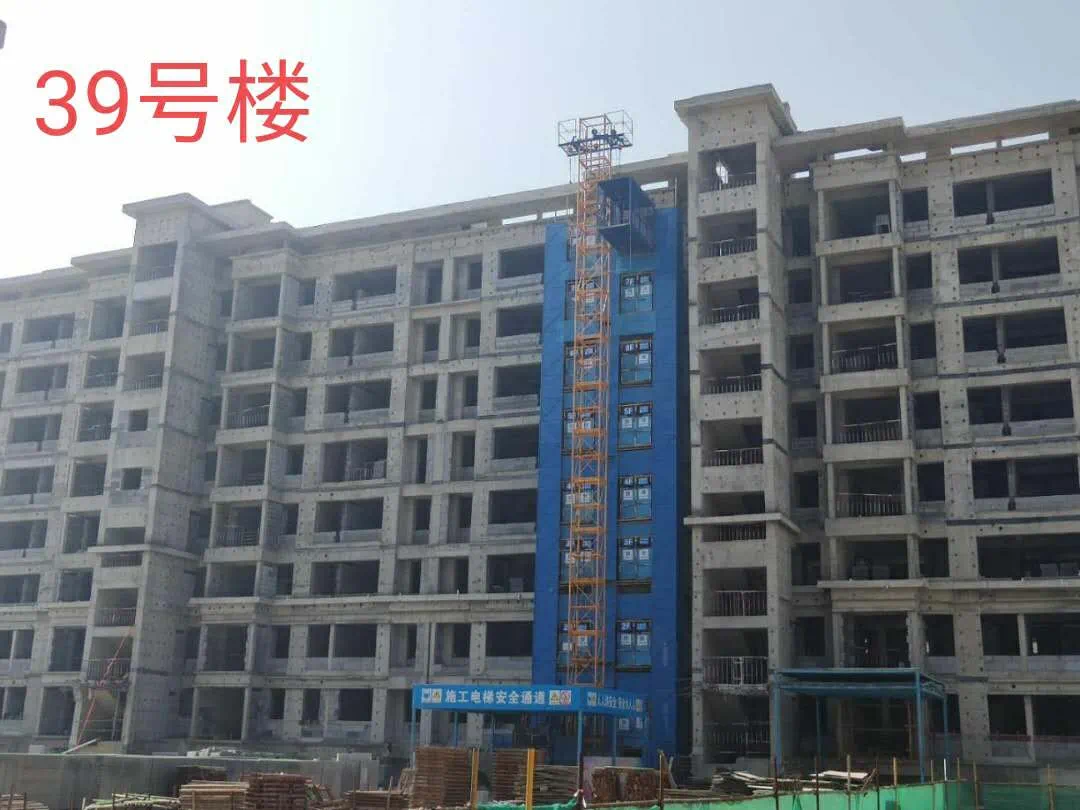

屋面施工完成,二次结构施工

41#楼

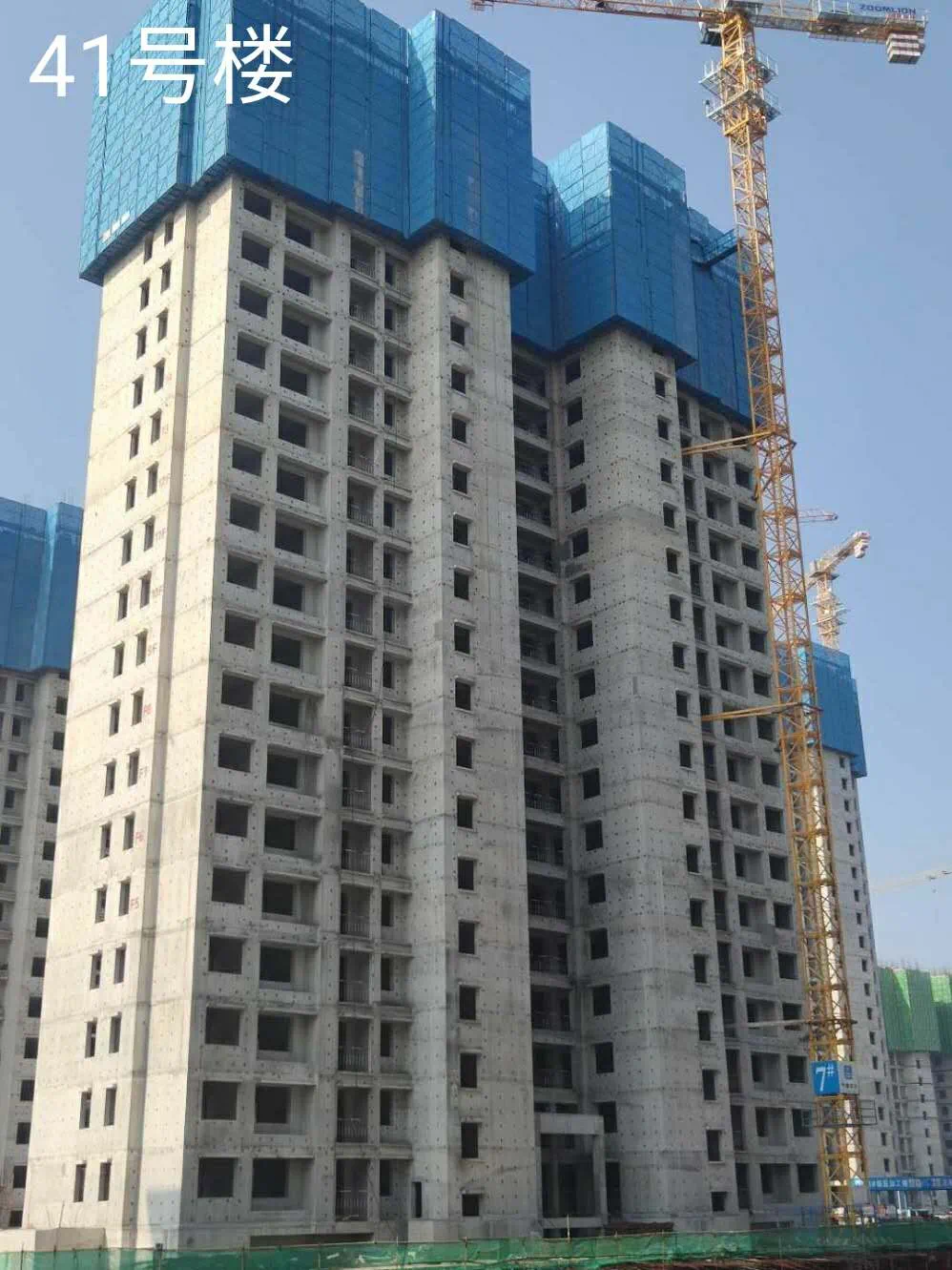

主体施工至21层

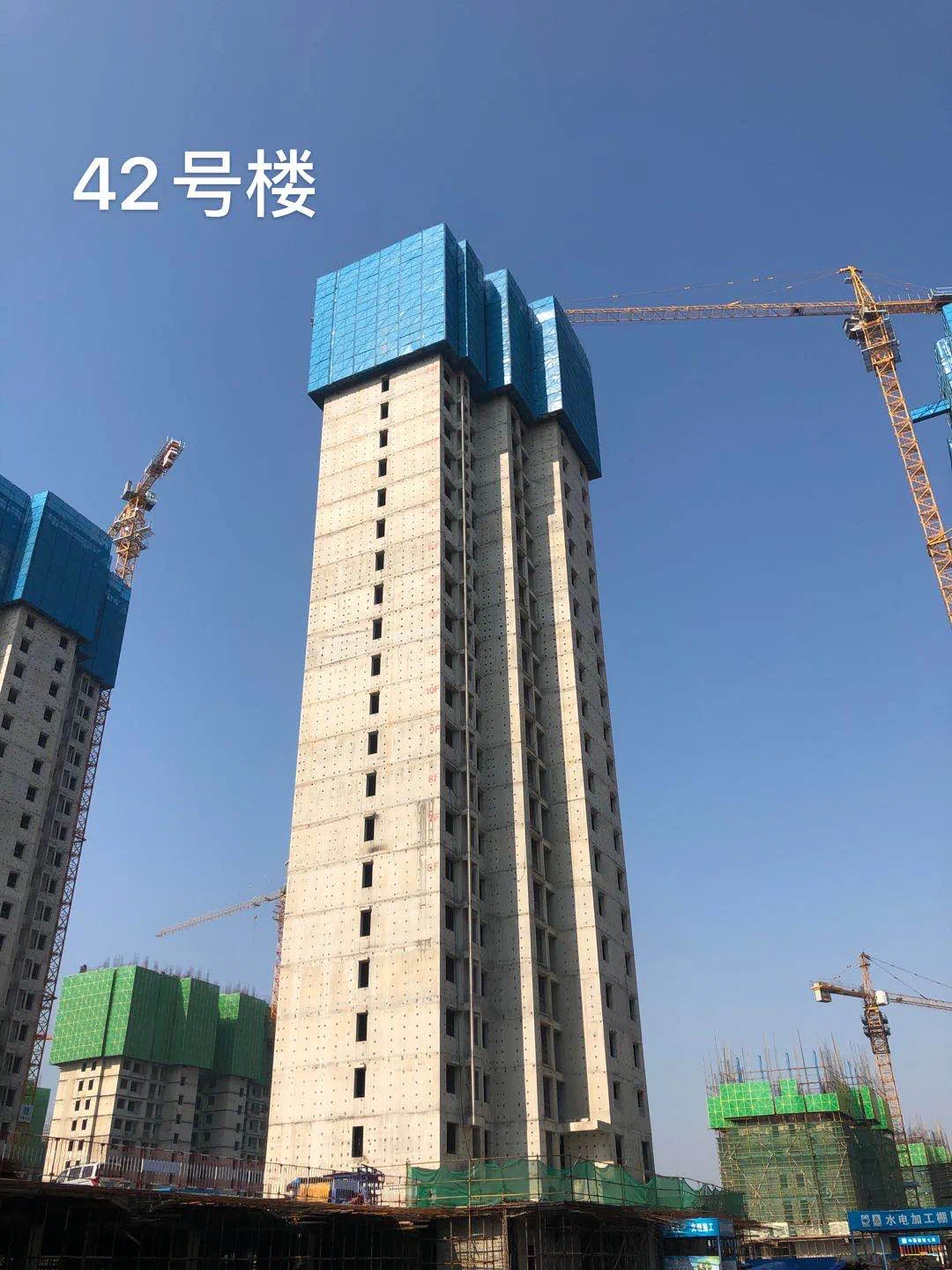

42#楼

主体施工至24层

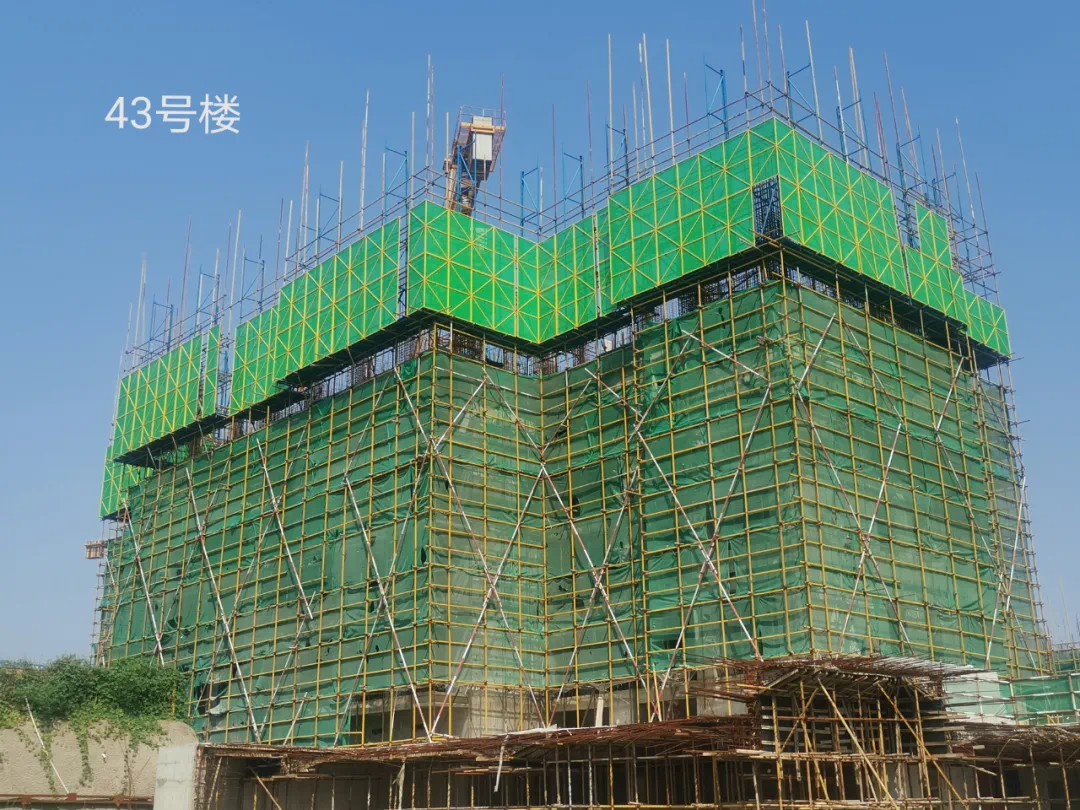

43#楼

主体施工至5层

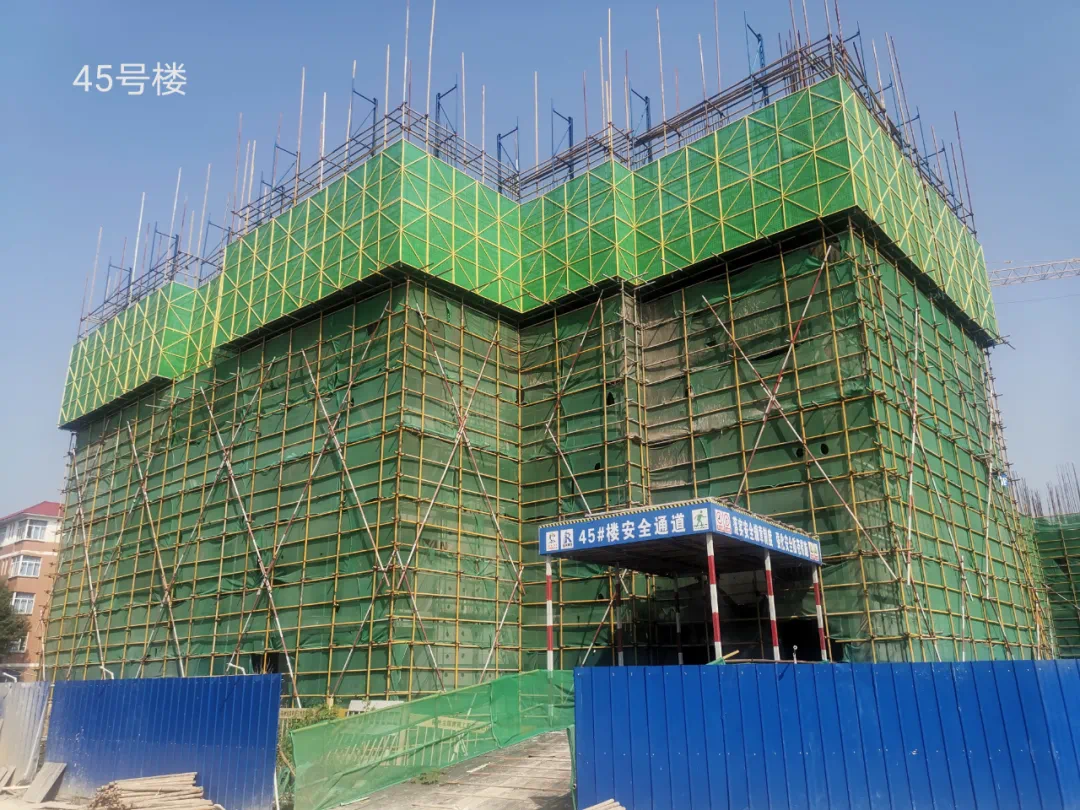

45#楼

主体施工至6层

46#楼

屋面施工完成,二次结构施工

47#楼

主体施工至19层

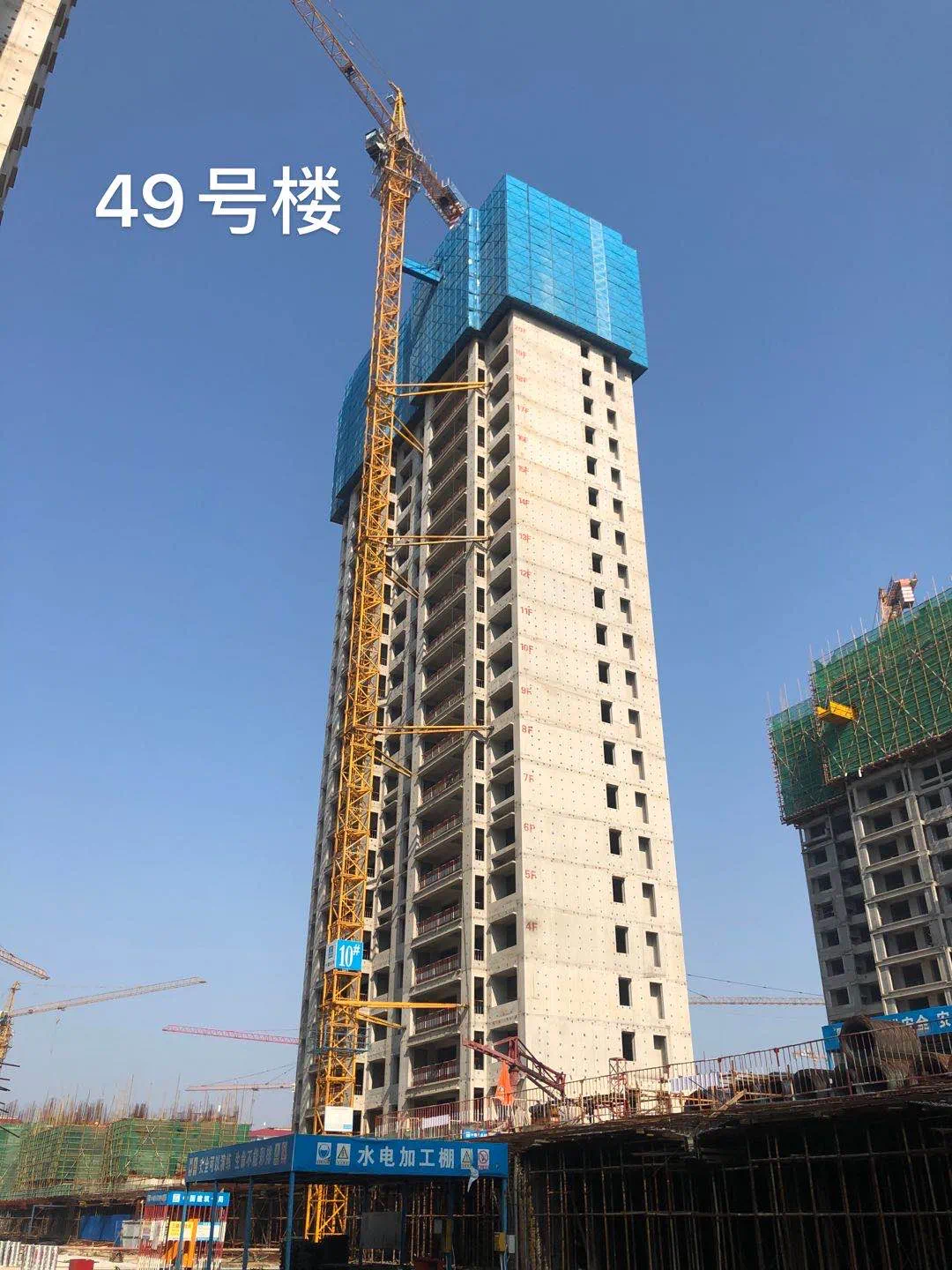

49#楼

主体施工至24层

50#楼

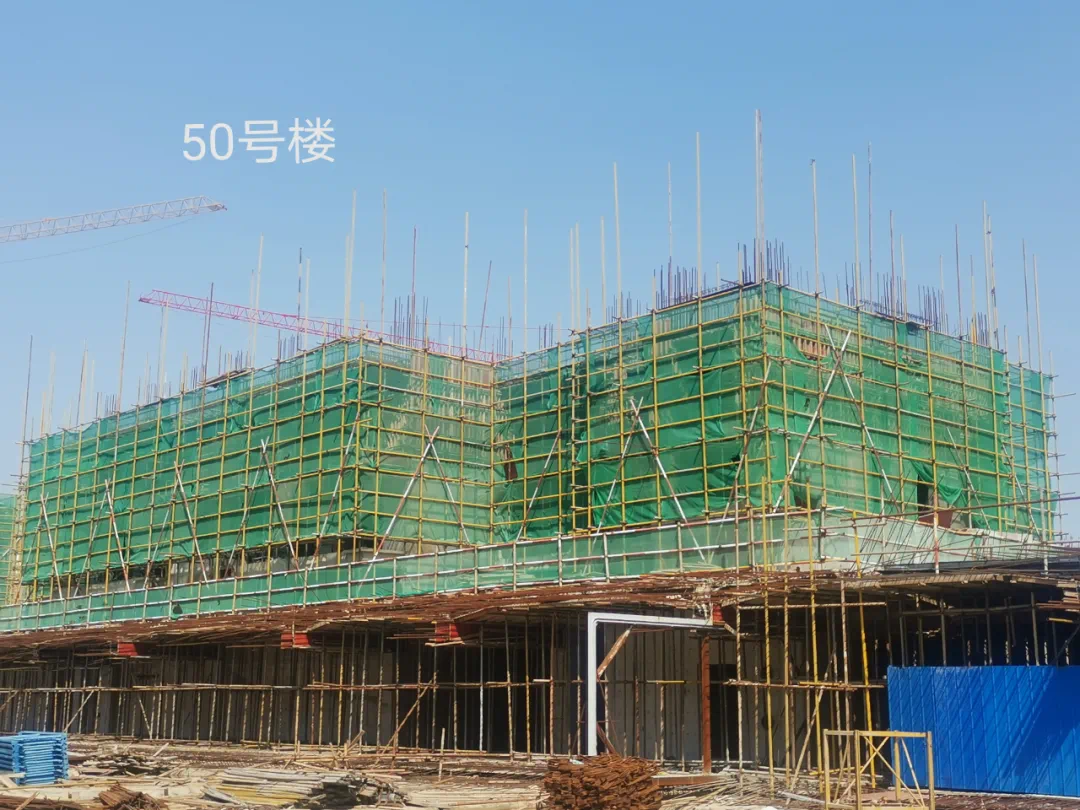

主体施工至2层

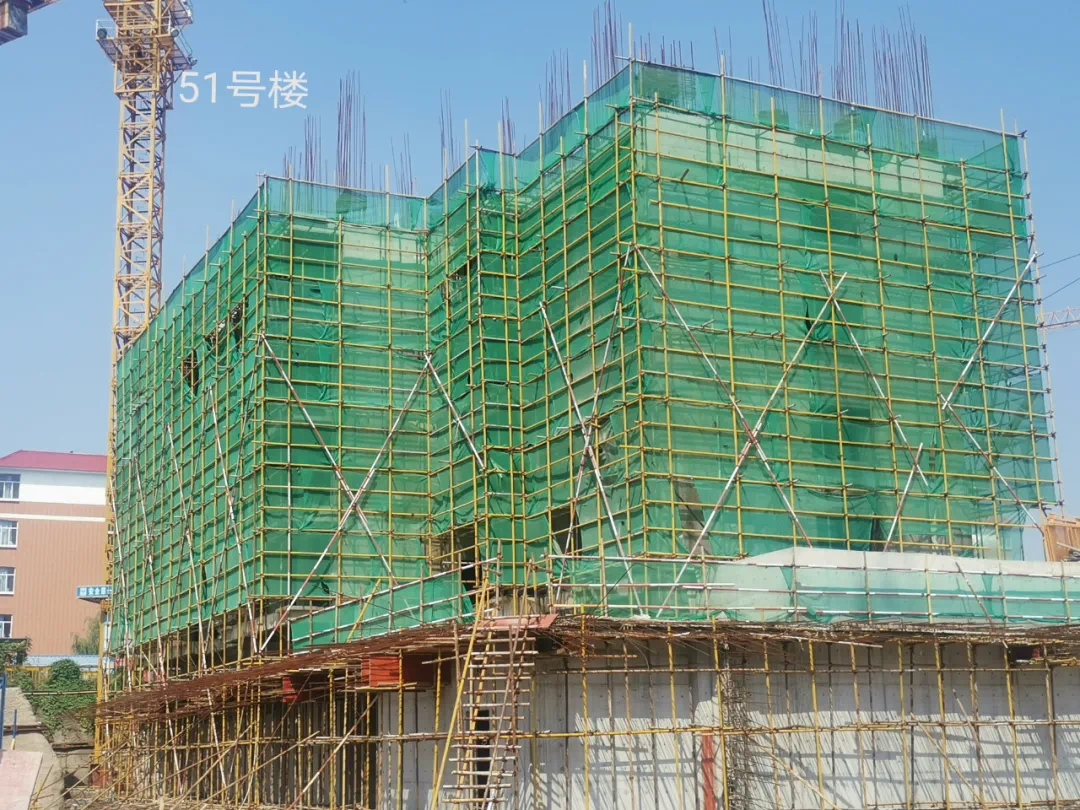

51#楼

主体施工至4层

52#楼

屋面施工完成,二次结构施工

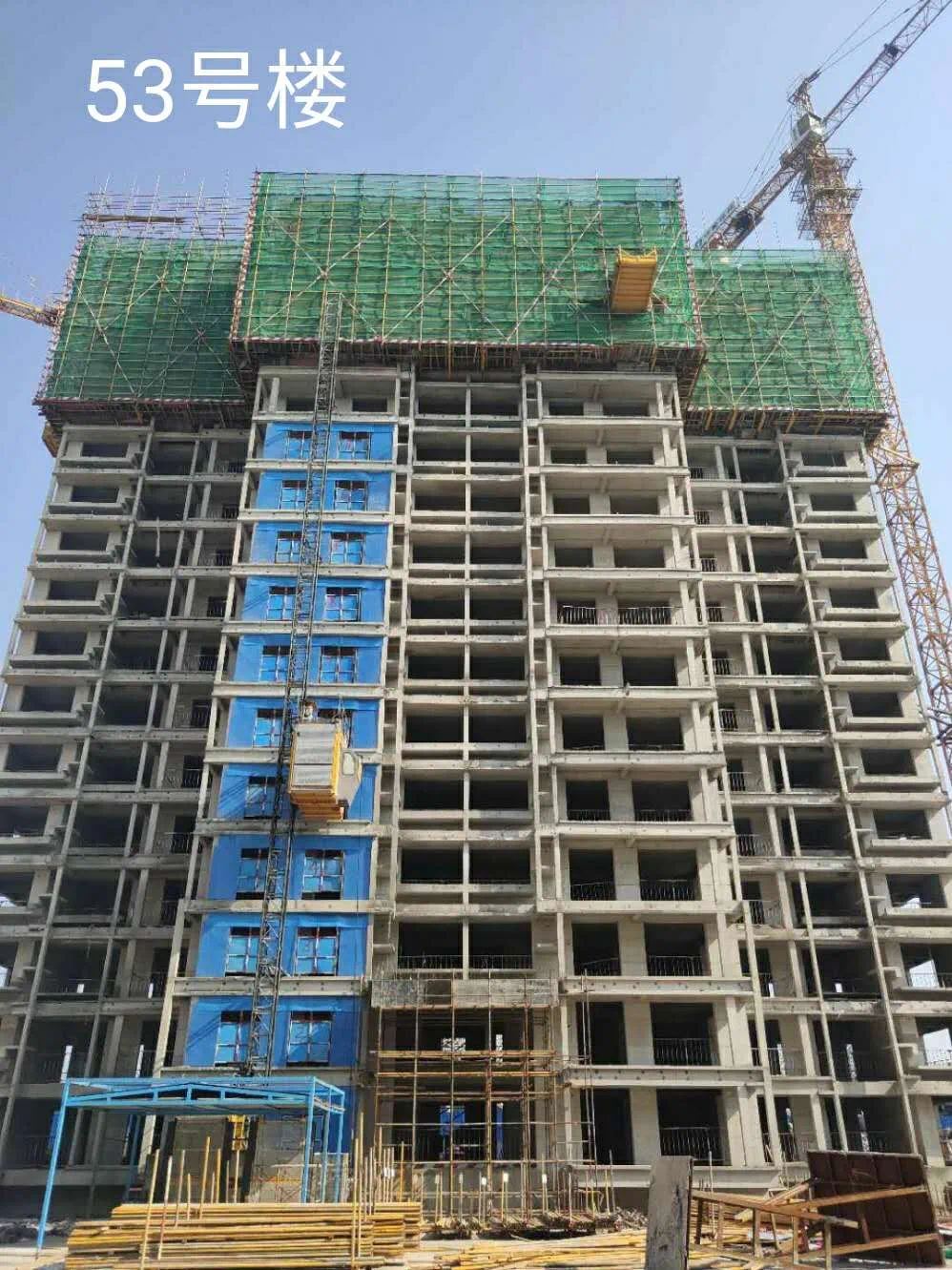

53#楼

主体结构完成,屋面施工

55#楼

主体施工至14层

56#楼

主体施工至19层

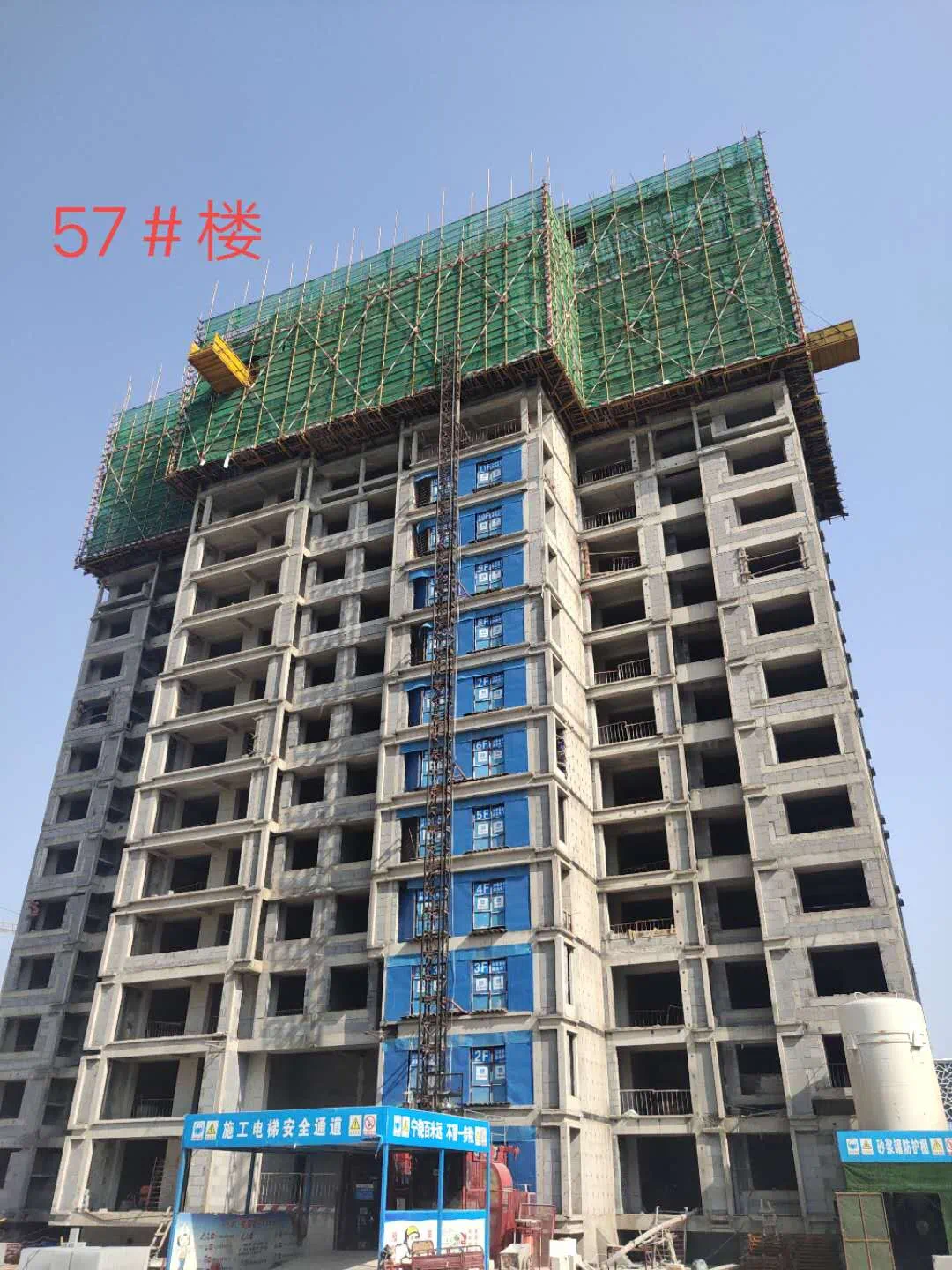

57#楼

屋面施工完成,二次结构施工

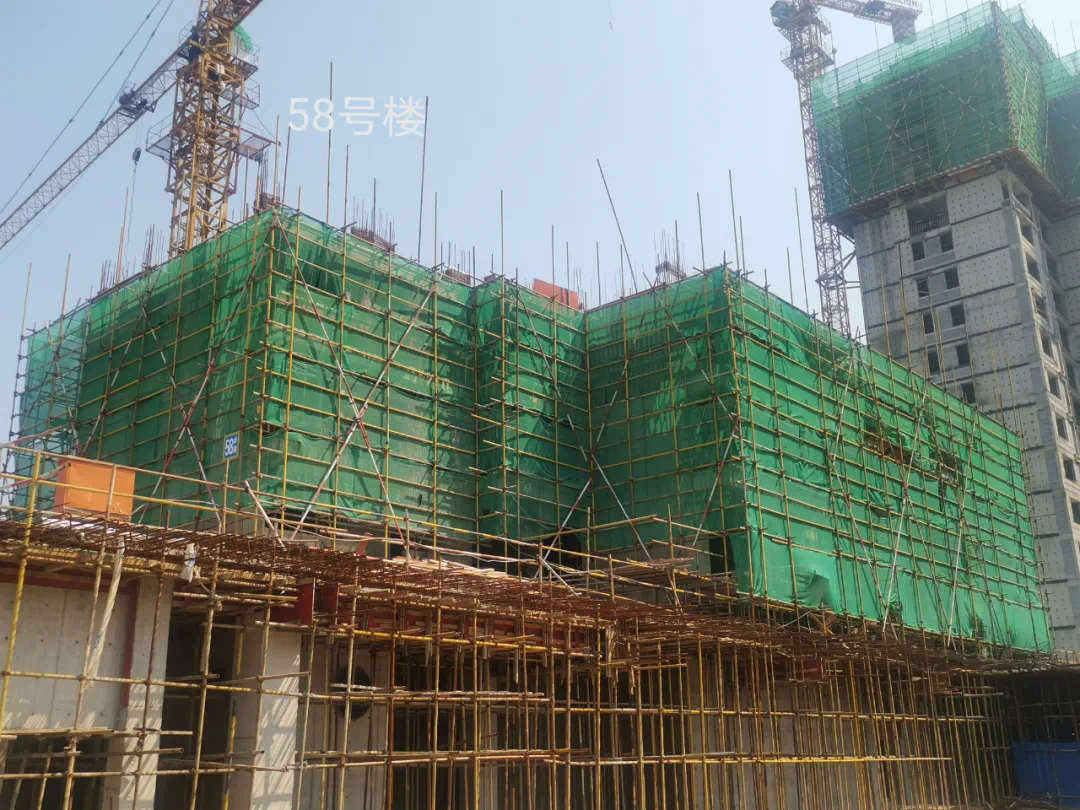

58#楼

主体施工至4层

59#楼

主体施工至1层

60#楼

主体施工至1层

建业·联盟新城·西苑

1#楼

保温施工人完成90%。涂料完成50%

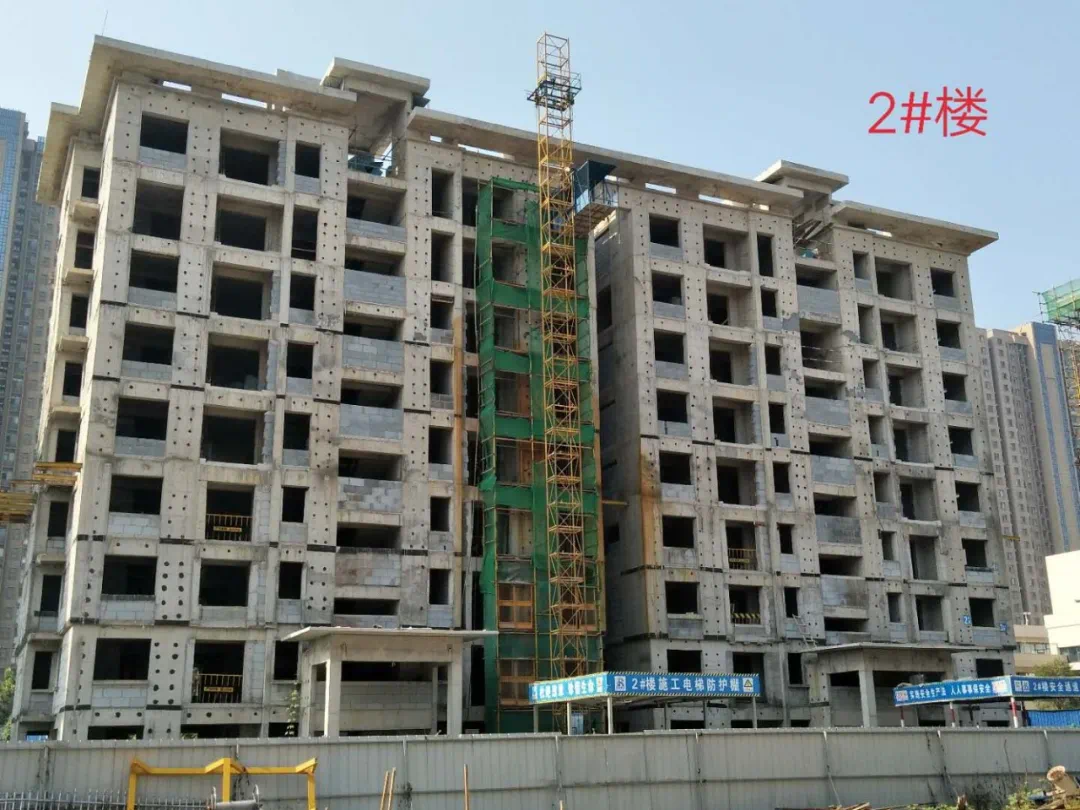

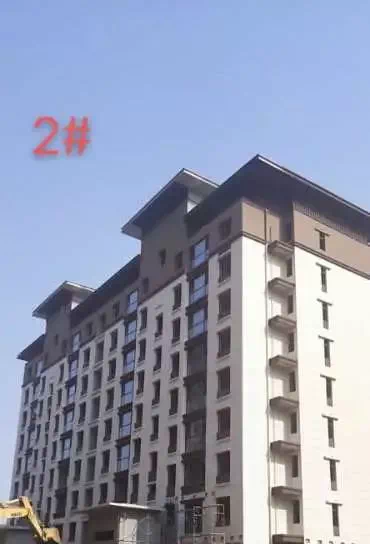

2#楼

保温完成90%,公区地砖开始铺贴,地砖施工完成80%,涂料施工完成50%

3#楼

保温施工完成70%,地砖铺贴完成50%

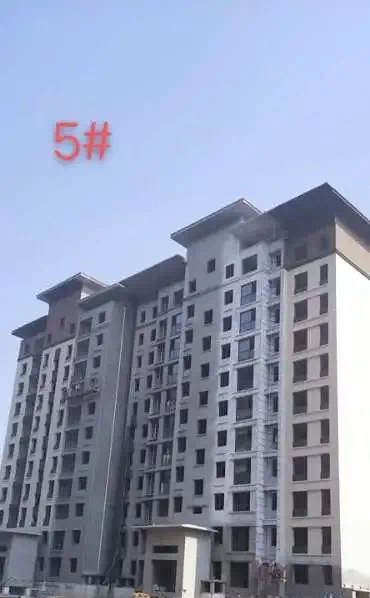

5#楼

保温完成70%,涂料完成60%

6#楼

保温完成90%,涂料完成60%

7#楼

外保温施工完成80%,涂料完成60%

8#楼

保温完成50%,涂料完成40%

9#楼

外保温完成40%

10#楼

保温完成60%,涂料完成10%

11#楼

屋面花架施工完成,外架拆除完成,抹灰完成70%,外粉完成80%

12#楼

抹灰完成70%,保温完成30%

13#楼

砌体完成100%,抹灰完成90%

15#楼

保温施工完成15%

建业·春天里

主体全部封顶

1#楼

砌体及抹灰

2#楼

二次结构砌体施工完成95%;

3#楼

二次结构砌体施工完成95%;

5#楼

抹灰施工完成60%;

6#楼

抹灰施工完成10%;

7#楼

抹灰施工完成70%,外墙漆施工完13%;

8#楼

地下室施工完成,外墙漆施工完成80%;

9#楼

地下室施工完成,外墙漆施工完成80%;

10#楼

顶板施工完成70%,外墙漆施工完成97%;

11#楼

地下室保温施工完成50%,外墙涂料、保温完成96%;

12#楼

楼内装修完成50%,窗户安装完成60%,真石漆施工完成,幕墙完成90%,泥工贴墙砖完成70%,智能安防室内穿线施工完成;

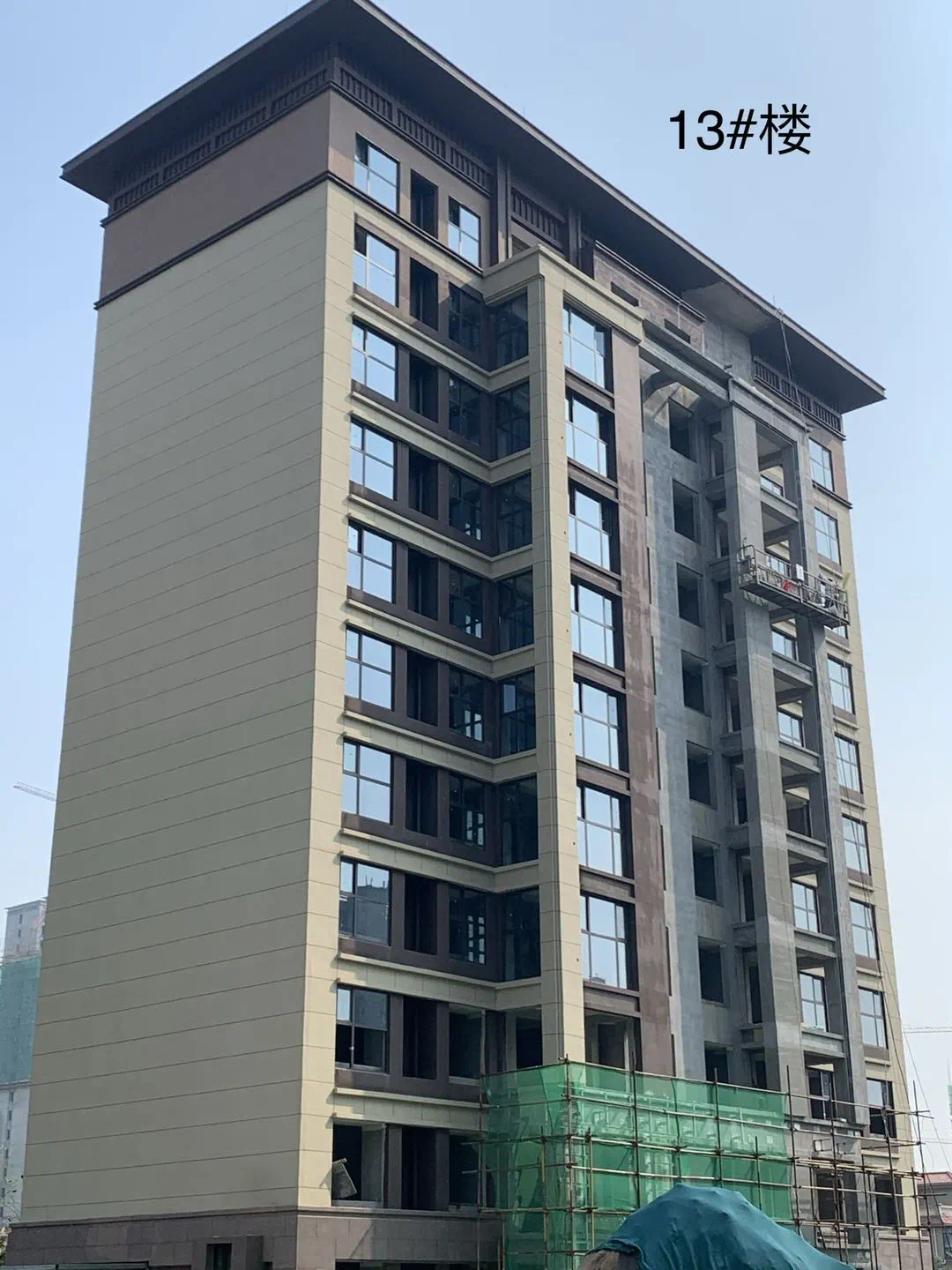

13#楼

楼内装修完成50%,泥工贴墙砖完成90%,真石漆施工完成,幕墙施工完成90%;

15#楼

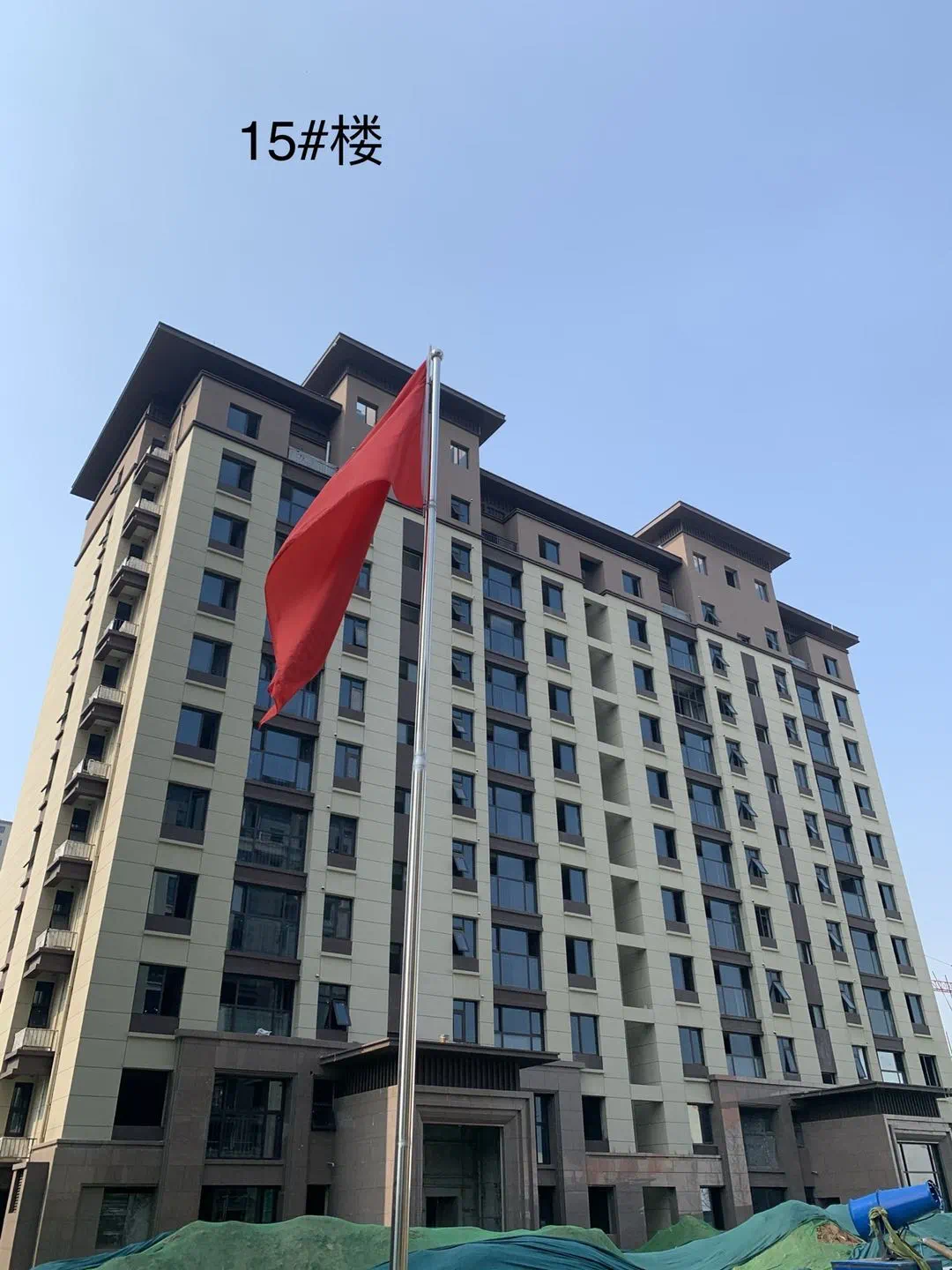

窗户安装完97%,栏杆安装完成95%,内装封石膏板完成90%,真石漆施工完成,幕墙施工完成,单元门安装完成,电梯调试;

16#楼

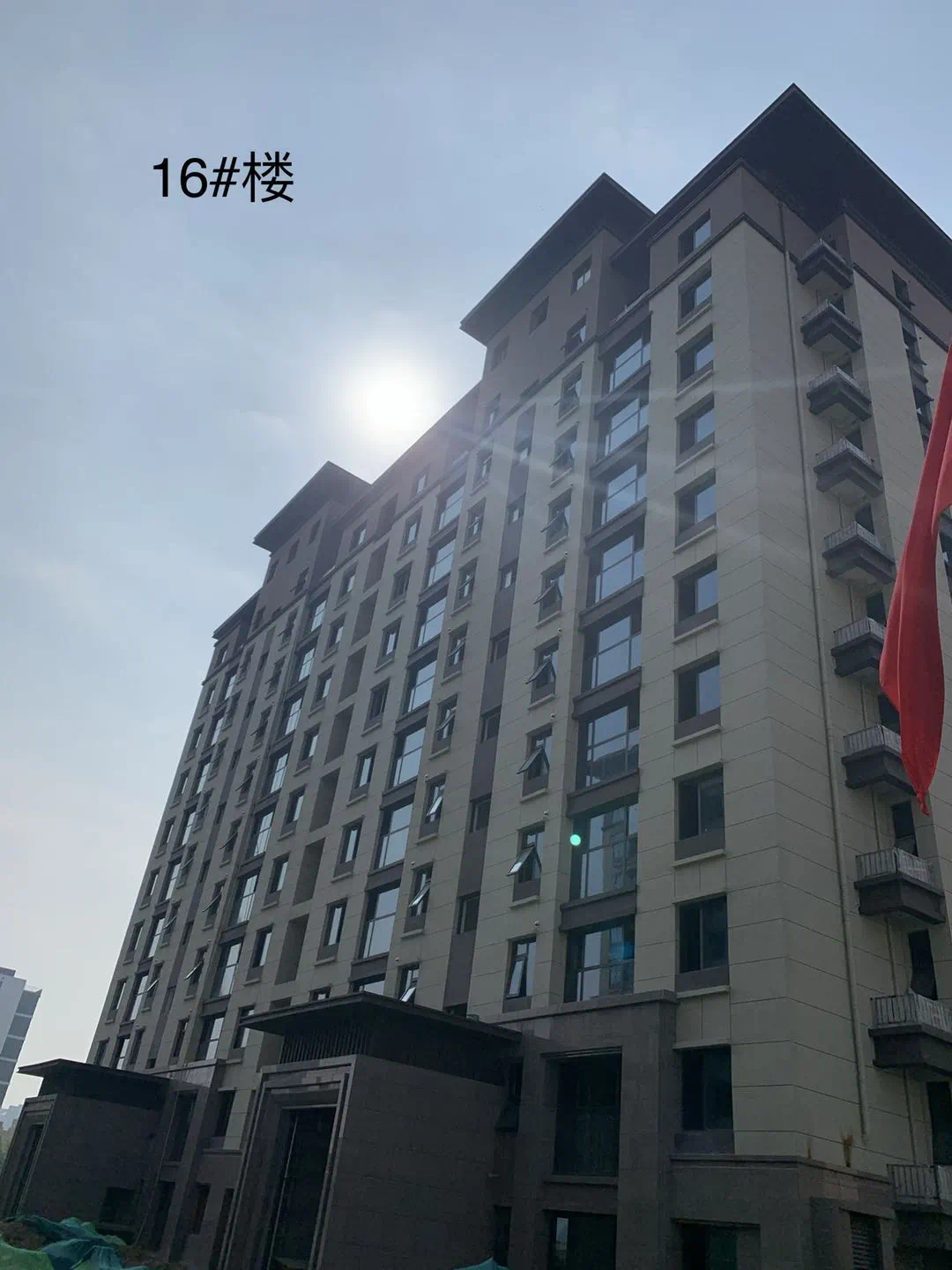

窗户安装完成98%,栏杆安装完成95%,真石漆施工完成,内装地砖完成,幕墙施工完成,电梯调试;

景观绿化

样板示范区绿化收尾工作

建业·花园里

1

1#五层浇筑完成

实景拍摄

2

2#五层墙柱模板安装完成80%

实景拍摄

3

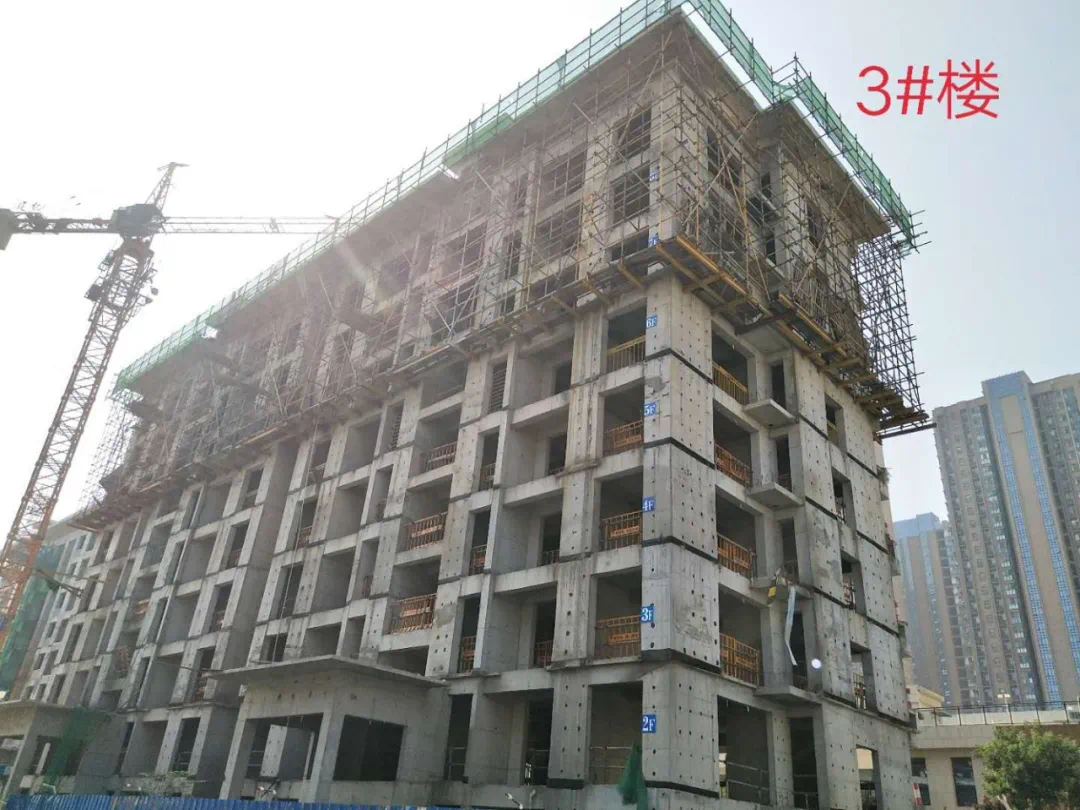

3#已封顶

实景拍摄

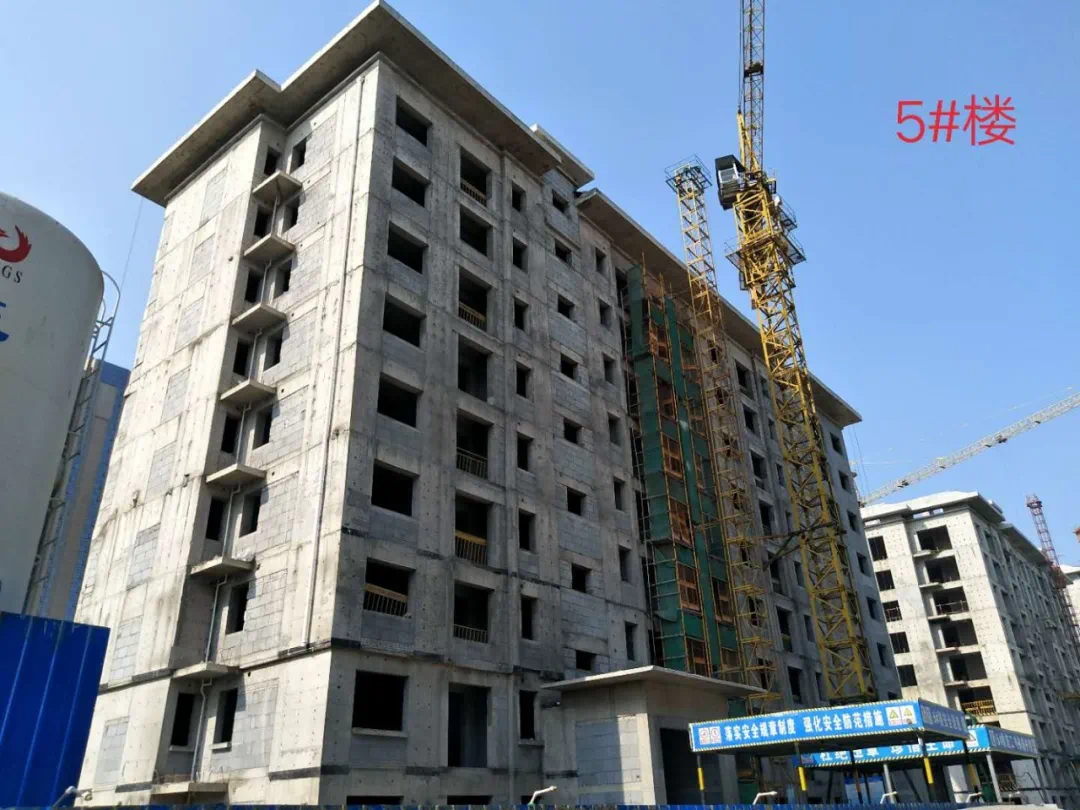

5

5#已封顶,砌体施工至二层

实景拍摄

6

6#已封顶,砌体施工至二层

实景拍摄

7

7#已封顶,砌体施工至6层

实景拍摄

8

8#已封顶,砌体施工至8层

实景拍摄

9

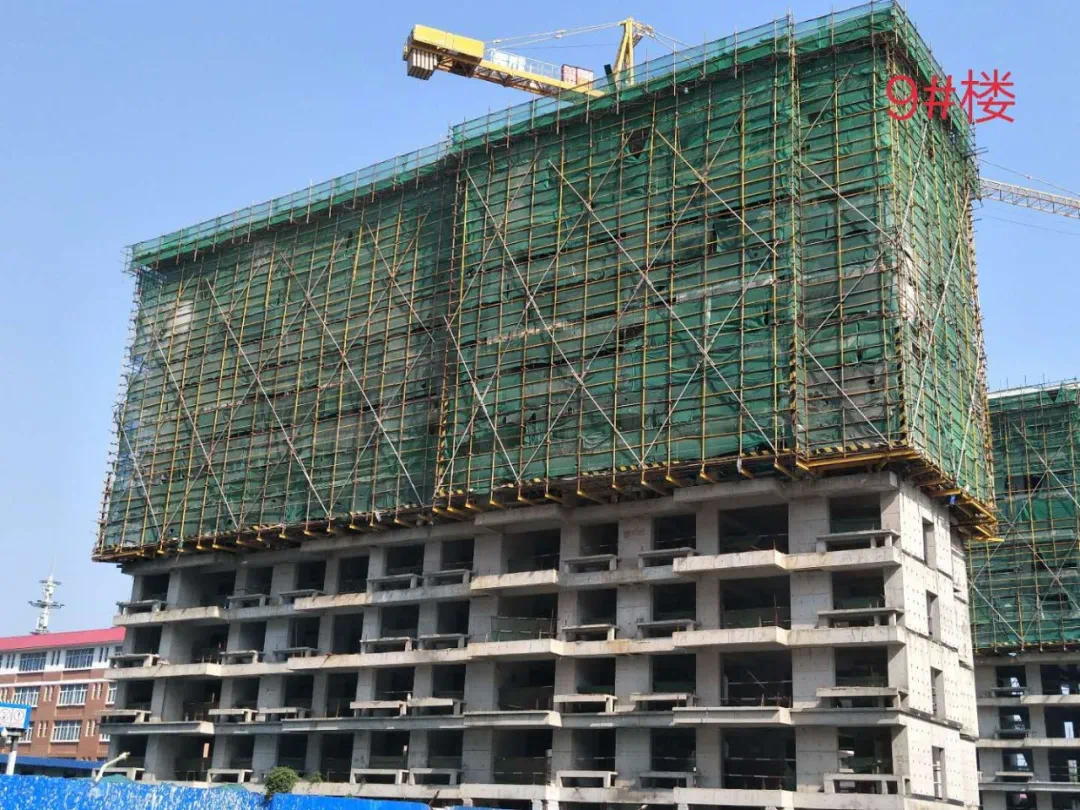

9#已封顶

实景拍摄

10

10#已封顶

实景拍摄

11

11#已封顶,砌体施工至十层

实景拍摄

12

12#已封顶,砌体施工至九层

实景拍摄

建业集团一直坚守“让河南人民都住上好房子”的理念,精心把控每一个环节,珍视每一位业主的信赖,将以较大的努力,让家的幸福时光快点来到您的身边。新乡建业联盟新城&世和府&春天里&花园里项目感谢有您一路以来的支持和关注,也因为有您,明天会更美。为此,我们特意开通了诉求热线,您对我们的意见与建议都可以通过诉求热线来告知我们,你我携手共同打造美好新生活!
